Dieser Leitfaden erklärt die technischen Grundlagen, den praktischen Ablauf sowie aktuelle Neuerungen ab 2026 und gibt Ihnen konkrete Handlungsempfehlungen für eine reibungslose Umsetzung Ihres Projekts.
Details im Überblick
| Punkt | Details |
|---|---|
| Frühzeitige Abstimmung mit Netzbetreiber | Eine frühzeitige Koordination zwischen Netzbetreiber, Architekten und Elektroplanern verhindert Verzögerungen und Kostensteigerungen. |
| Normen als Grundlage | DIN 18012 regelt Lage und Ausführung von Hausanschlussräumen und VDE AR N 4100 definiert die Anforderungen an Niederspannungsanlagen. |
| Digitalisierung unterstützt Antragstellung | Digitale Portale und standardisierte Datensätze erleichtern Antragstellung und Bearbeitung. |
| Reifegradverfahren ab 2026 | Seit 2026 ersetzt das Reifegradverfahren das Windhundprinzip und priorisiert Projekte nach Umsetzungsreife. |
Grundlagen der Netzanschlussplanung und ihre Bedeutung
Die Netzanschlussplanung bezeichnet die systematische Planung des physischen und technischen Anschlusses eines Gebäudes an das öffentliche Stromnetz. Sie berücksichtigt die Lage des Hausanschlussraums, die Dimensionierung der Anschlussleitungen sowie die Einhaltung aller relevanten Normen. Für Neubauten und Modernisierungen in Deutschland ist dieser Prozess unverzichtbar, da ohne genehmigten Netzanschluss keine Stromversorgung erfolgen kann.
Relevante Normen wie DIN 18012 und VDE-AR-N 4100 standardisieren die technischen Anforderungen. DIN 18012 regelt die Lage und Ausführung von Hausanschlussräumen, während VDE-AR-N 4100 die Anforderungen an Niederspannungsanlagen definiert. Diese Normen gewährleisten Sicherheit, Effizienz und Kompatibilität mit dem bestehenden Netz. Ohne ihre Beachtung drohen Ablehnungen durch den Netzbetreiber oder kostspielige Nachbesserungen.
Die frühe Einbindung aller Beteiligten ist entscheidend für eine realistische Kosten- und Terminplanung. Bauherren sollten bereits in der Vorentwurfsphase Kontakt zum zuständigen Netzbetreiber aufnehmen. Architekten müssen den Hausanschlussraum so planen, dass er normgerecht zugänglich und dimensioniert ist. Elektroplaner koordinieren die technischen Details und bereiten die Antragsunterlagen vor. Diese parallele Abstimmung verhindert, dass später aufwendige Umplanungen nötig werden.
Profi-Tipp: Klären Sie die Netzsituation am Standort bereits vor dem Grundstückskauf. In Gebieten mit schwacher Netzinfrastruktur können Anschlusskosten deutlich höher ausfallen oder längere Wartezeiten entstehen.
Typische Elemente der Netzanschlussplanung umfassen:
- Festlegung der Anschlussleistung basierend auf Gebäudenutzung und geplanten Verbrauchern
- Planung der Kabeltrasse vom öffentlichen Netz bis zum Hausanschlusskasten
- Dimensionierung des Hausanschlussraums nach DIN 18012 mit ausreichenden Zugangswegen
- Abstimmung der Schutzmaßnahmen und Erdungskonzepte nach VDE 0100
Die Bedeutung einer professionellen Netzanschlussplanung zeigt sich besonders bei komplexen Projekten mit hohem Strombedarf, etwa bei gewerblichen Neubauten oder Wohngebäuden mit Wärmepumpen und Ladeinfrastruktur. Hier entscheidet die Qualität der Planung über die langfristige Betriebssicherheit und Wirtschaftlichkeit der elektrischen Anlage. Weitere Informationen zur normengerechten Ausführung finden Sie in unserem Artikel zur Elektroinstallation bei Neubauten.
“Eine durchdachte Netzanschlussplanung spart nicht nur Geld, sondern schafft die Grundlage für eine zukunftssichere Elektroinfrastruktur, die spätere Erweiterungen problemlos ermöglicht.”
Die Digitalisierung des Netzanschlussprozesses durch VDE FNN bringt weitere Vorteile. Standardisierte Daten-Sets ermöglichen eine automatisierte Prüfung der Antragsunterlagen und beschleunigen die Bearbeitung erheblich. Bauherren profitieren von transparenten Prozessen und können den Bearbeitungsstand jederzeit online nachverfolgen.

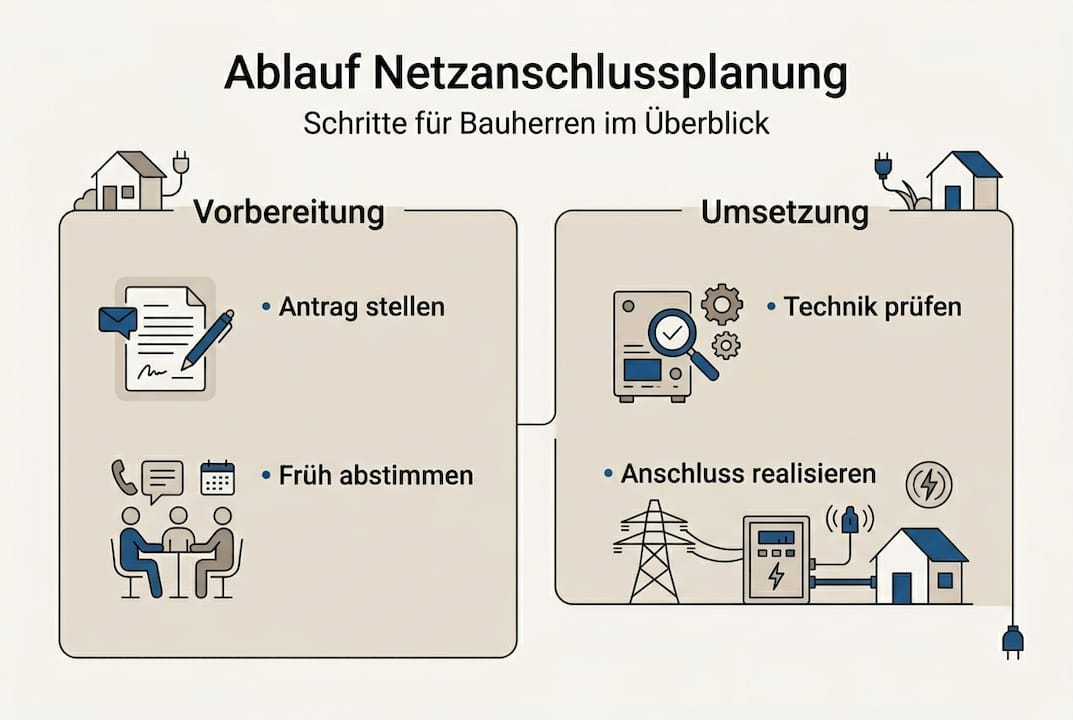

Prozess und Methodik der Netzanschlussplanung
Der praktische Ablauf der Netzanschlussplanung beginnt idealerweise vor der Einreichung des Bauantrags. Eine frühe Abstimmung mit dem Netzbetreiber klärt grundsätzliche Machbarkeit, erforderliche Anschlussleistung und mögliche Netzengpässe. Diese Vorabklärung verhindert, dass Sie ein Grundstück erwerben oder ein Projekt planen, dessen Netzanschluss technisch oder wirtschaftlich problematisch ist.

Moderne Online-Portale der Netzbetreiber vereinfachen die Antragstellung erheblich. Sie arbeiten mit standardisierten Daten-Sets, die automatisch auf Vollständigkeit und Plausibilität geprüft werden. Dadurch reduzieren sich Rückfragen und die Bearbeitungszeit von circa 8 Wochen nach Baugenehmigung wird eingehalten. Bauherren sollten diese digitalen Werkzeuge konsequent nutzen, um Verzögerungen zu vermeiden.
Der Phasenplan für die bauliche Umsetzung gliedert sich wie folgt:
- Aushub der Baugrube und Vorbereitung der Kabeltrasse vom öffentlichen Netz zum Gebäude
- Verlegung der Anschlussleitung durch den Netzbetreiber oder ein beauftragtes Fachunternehmen
- Erstellung der Hauseinführung gemäß DIN 18322 und DIN 18012 mit gas- und wasserdichter Ausführung
- Installation des Hausanschlusskastens und Zählerschranks im Hausanschlussraum
- Abnahme durch den Netzbetreiber und Freischaltung der Stromversorgung
Die gas- und wasserdichte Hauseinführung nach DIN 18322/18012 ist technisch anspruchsvoll. Sie verhindert das Eindringen von Feuchtigkeit und Gasen in das Gebäude und muss von qualifizierten Fachkräften ausgeführt werden. Fehler an dieser Stelle führen zu Schäden an der Bausubstanz und gefährden die Betriebssicherheit der elektrischen Anlage.
Profi-Tipp: Dokumentieren Sie alle Abstimmungen mit dem Netzbetreiber schriftlich per E-Mail. Bei späteren Unklarheiten oder Verzögerungen haben Sie so einen lückenlosen Nachweis über vereinbarte Termine und technische Details.
Für eine strukturierte Projektplanung empfiehlt sich folgende Vorgehensweise:
- Kontaktaufnahme zum Netzbetreiber spätestens 6 Monate vor geplantem Baubeginn
- Klärung der erforderlichen Anschlussleistung unter Berücksichtigung von Wärmepumpe, Ladeinfrastruktur und PV-Anlage
- Einholung eines Kostenangebots für den Netzanschluss inklusive eventueller Netzausbaumaßnahmen
- Beauftragung eines qualifizierten Elektroplaners für die Detail- und Ausführungsplanung
- Koordination der baulichen Umsetzung mit allen beteiligten Gewerken
Die Integration der Netzanschlussplanung in die Gesamtprojektsteuerung ist erfolgskritisch. Verzögerungen beim Netzanschluss verschieben oft den gesamten Bauablauf, da ohne Stromversorgung viele Gewerke nicht arbeiten können. Eine detaillierte Checkliste für die Elektroplanung hilft, alle Schritte rechtzeitig zu koordinieren. Weitere Grundlagen zur normengerechten Ausführung bietet unser Leitfaden zur Elektroinstallation bei Neubauten.
Bei größeren Projekten oder komplexen Netzverhältnissen kann eine Netzverträglichkeitsprüfung erforderlich sein. Sie untersucht, ob die geplante Anlage das lokale Netz belastet und welche Maßnahmen zur Netzstabilisierung nötig sind. Diese Prüfung verursacht zusätzliche Kosten und Zeit, ist aber bei Anschlussleistungen über 100 kW häufig vorgeschrieben.
Spezielle Herausforderungen und Neuheiten ab 2026
In Gebieten mit schwacher Netzinfrastruktur kann die Einspeisung von PV-Anlagen zu Spannungserhöhungen über 3% führen. Dies überschreitet die zulässigen Grenzwerte und gefährdet die Netzstabilität. Netzbetreiber können in solchen Fällen den Anschluss ablehnen oder nur unter Auflagen genehmigen. Bauherren müssen dann alternative Lösungen finden, um ihr Projekt realisieren zu können.
Mögliche Lösungsansätze bei Netzengpässen umfassen:
- Drosselung der PV-Einspeiseleistung auf 70% der Nennleistung zur Reduzierung der Netzbelastung
- Optimierung des Eigenverbrauchs durch zeitliche Verlagerung von Lasten in sonnenreiche Stunden
- Installation eines Batteriespeichers zur Pufferung überschüssiger PV-Energie
- Netzausbau durch den Netzbetreiber, wobei Bauherren sich an den Kosten beteiligen müssen
Seit 2026 gilt bei Kapazitätsengpässen das Reifegradverfahren statt des First-Come-First-Served-Prinzips. Dieses neue Verfahren priorisiert Projekte nach ihrer Umsetzungsreife, nicht nach Antragsdatum. Bauherren mit fortgeschrittener Planung, vorhandener Baugenehmigung und nachgewiesener Finanzierung erhalten bevorzugten Zugang zum Netz. Das Verfahren soll verhindern, dass spekulative Anträge ohne konkrete Umsetzungsabsicht Netzkapazitäten blockieren.
| Kriterium | Reifegradverfahren (ab 2026) | Windhundprinzip (bis 2025) |
|---|---|---|
| Priorisierung | Nach Projektreife und Umsetzungswahrscheinlichkeit | Nach Antragsdatum |
| Vorteile | Verhindert Kapazitätsblockierung durch spekulative Anträge | Einfach und transparent |
| Nachteile | Komplexere Bewertung erforderlich | Begünstigt schnelle statt reife Projekte |
| Bewertungskriterien | Baugenehmigung, Finanzierungsnachweis, Zeitplan | Nur Eingangsdatum |
| Zielgruppe | Projekte mit hoher Umsetzungssicherheit | Alle Antragsteller gleichermaßen |
Profi-Tipp: Bereiten Sie Ihre Unterlagen so vor, dass Sie im Reifegradverfahren eine hohe Punktzahl erreichen. Dazu gehören eine vollständige Baugenehmigung, ein detaillierter Zeitplan mit realistischen Meilensteinen und ein Finanzierungsnachweis über die gesamten Projektkosten.
Die praktische Umsetzung des Reifegradverfahrens variiert zwischen den Netzbetreibern. Einige verwenden ein Punktesystem, andere führen eine qualitative Bewertung durch. Bauherren sollten sich frühzeitig beim zuständigen Netzbetreiber über die konkreten Anforderungen informieren. Transparente Kommunikation über den Projektstatus und realistische Zeitpläne erhöhen die Erfolgschancen erheblich.
Bei der wirtschaftlichen Planung von PV-Anlagen müssen diese Netzrestriktionen von Anfang an berücksichtigt werden. Eine zu optimistische Planung ohne Berücksichtigung möglicher Einspeisebegrenzungen führt zu Ertragseinbußen und verlängerten Amortisationszeiten. Professionelle Elektroplaner berechnen verschiedene Szenarien und entwickeln Lösungen, die auch bei Netzengpässen wirtschaftlich bleiben.
Weitere Informationen zu Netzanschlüssen in abgelegenen Gebieten zeigen, dass hier oft Insellösungen mit Batteriespeichern wirtschaftlicher sind als ein aufwendiger Netzausbau. Die Entscheidung hängt von den individuellen Rahmenbedingungen ab und sollte durch eine detaillierte technisch-wirtschaftliche Analyse unterstützt werden.
Tipps zur erfolgreichen Netzanschlussplanung für Bauherren und Planer
Die oberste Priorität liegt auf der frühzeitigen Abstimmung mit dem Netzbetreiber und allen beteiligten Planerteams. Beginnen Sie diese Kommunikation mindestens 6 Monate vor dem geplanten Baubeginn, idealerweise bereits in der Vorentwurfsphase. Diese zeitliche Reserve ermöglicht es, auf unerwartete Herausforderungen wie Netzengpässe oder erforderliche Zusatzmaßnahmen zu reagieren, ohne den Gesamtzeitplan zu gefährden.
Integrieren Sie die Netzanschlussplanung vollständig in Ihre Gesamtarchitektur und Elektroplanung. Der Hausanschlussraum muss von Anfang an normgerecht dimensioniert und positioniert werden. Spätere Änderungen verursachen erhebliche Mehrkosten und bauliche Komplikationen. Die frühe Integration in die Architekturplanung vermeidet solche Probleme und schafft die Grundlage für eine wirtschaftliche Umsetzung.
Vermeiden Sie folgende typische Fehler:
- Zu späte Antragstellung beim Netzbetreiber, wodurch Bearbeitungszeiten den Bauablauf verzögern
- Fehlende oder unvollständige Dokumentation der technischen Anforderungen und Abstimmungen
- Ungenaue Angaben zur benötigten Anschlussleistung, die später kostspielige Nachträge erfordern
- Vernachlässigung der Koordination zwischen Elektroplanung, Architektur und Tiefbau
- Unterschätzung der Komplexität bei Integration von PV-Anlagen und Ladeinfrastruktur
Für eine strukturierte Vorgehensweise empfiehlt sich folgende Prioritätenliste:
- Vorabklärung der Netzsituation am Standort und möglicher Engpässe
- Festlegung der erforderlichen Anschlussleistung unter Berücksichtigung künftiger Erweiterungen
- Beauftragung qualifizierter Fachplaner mit Erfahrung in Netzanschlussplanung
- Einholung eines detaillierten Kostenangebots inklusive aller Nebenkosten
- Koordination der baulichen Umsetzung mit allen beteiligten Gewerken
- Lückenlose Dokumentation aller Abstimmungen und Änderungen
Profi-Tipp: Nutzen Sie die digitalen Portale der Netzbetreiber konsequent für Antragstellung und Kommunikation. Sie bieten standardisierte Formulare, automatische Plausibilitätsprüfungen und transparente Statusverfolgung. Dies beschleunigt den Prozess erheblich und reduziert Fehlerquellen.
Bei der Planung von Neubauten mit hohem Strombedarf sollten Sie großzügige Reserven einkalkulieren. Wärmepumpen, Ladeinfrastruktur und PV-Anlagen erhöhen den Leistungsbedarf deutlich. Eine zu knappe Dimensionierung führt später zu teuren Nachrüstungen oder Leistungsbegrenzungen. Professionelle Elektroplaner berechnen den Leistungsbedarf nach VDE-AR-N 4100 und berücksichtigen dabei Gleichzeitigkeitsfaktoren und Lastmanagement.
Weitere Unterstützung zur kostenbewussten Elektroplanung hilft Ihnen, unnötige Ausgaben zu vermeiden und gleichzeitig alle technischen Anforderungen zu erfüllen. Die richtige Balance zwischen Investitionskosten und langfristiger Flexibilität ist entscheidend für den Projekterfolg. Unser Leitfaden zur effizienten Elektroplanung zeigt bewährte Strategien für die Projektsteuerung.
Achten Sie besonders auf die Schnittstellen zwischen verschiedenen Gewerken. Die Koordination zwischen Tiefbau (Kabeltrasse), Rohbau (Hauseinführung) und Elektroinstallation (Hausanschlusskasten) erfordert präzise Abstimmung. Fehler an diesen Schnittstellen sind später nur mit hohem Aufwand zu korrigieren und verzögern den gesamten Bauablauf.
Unsere Expertise für Ihre Netzanschlussplanung
IET-Berlin unterstützt Sie umfassend bei allen Aspekten der Netzanschlussplanung für Neubauten und Modernisierungen. Unsere Erfahrung in der Koordination mit Netzbetreibern, die Kenntnis aktueller Normen und der Einsatz digitaler Planungswerkzeuge garantieren eine effiziente und kostenoptimierte Umsetzung Ihres Projekts. Wir entwickeln individuelle Lösungen, die Ihre spezifischen Anforderungen berücksichtigen und künftige Erweiterungen ermöglichen.

Profitieren Sie von unserem Fachwissen in allen Arten der Elektrotechnikplanung und nutzen Sie unseren umfassenden Leitfaden zur Elektrotechnikplanung. Unsere Experten begleiten Sie von der ersten Konzeptphase bis zur erfolgreichen Inbetriebnahme. Durch kostenbewusste Elektroplanung realisieren wir wirtschaftliche Lösungen ohne Kompromisse bei Qualität und Zukunftssicherheit. Kontaktieren Sie uns für eine unverbindliche Erstberatung zu Ihrem Projekt.
Häufige Fragen zur Netzanschlussplanung beantwortet
Was umfasst die Netzanschlussplanung genau?
Die Netzanschlussplanung umfasst alle technischen und organisatorischen Schritte zum Anschluss eines Gebäudes an das öffentliche Stromnetz. Dazu gehören die Dimensionierung der Anschlussleistung, die Planung der Kabeltrasse, die normgerechte Ausführung des Hausanschlussraums nach DIN 18012 sowie die Koordination mit dem Netzbetreiber. Sie berücksichtigt auch künftige Erweiterungen wie PV-Anlagen oder Ladeinfrastruktur.
Wie lange dauert der Netzanschlussprozess?
Nach Einreichung der vollständigen Unterlagen beträgt die Bearbeitungszeit beim Netzbetreiber circa 8 Wochen. Die Vorlaufzeit für Planung und Abstimmung sollten Sie mit mindestens 6 Monaten vor Baubeginn einkalkulieren. Bei komplexen Projekten oder Netzengpässen kann sich die Gesamtdauer auf 12 Monate oder mehr verlängern.
Welche Rolle spielen Normen und Digitalisierung?
Normen wie DIN 18012 und VDE-AR-N 4100 definieren verbindliche technische Anforderungen für Netzanschlüsse und gewährleisten Sicherheit sowie Kompatibilität. Digitale Portale mit standardisierten Daten-Sets beschleunigen die Antragstellung erheblich und ermöglichen automatische Plausibilitätsprüfungen. Sie reduzieren Rückfragen und machen den Bearbeitungsstand jederzeit transparent nachvollziehbar.
Wie kann man Verzögerungen vermeiden?
Verzögerungen vermeiden Sie durch frühzeitige Kontaktaufnahme zum Netzbetreiber, vollständige und präzise Antragsunterlagen sowie lückenlose Dokumentation aller Abstimmungen. Nutzen Sie digitale Portale für die Antragstellung und planen Sie ausreichend zeitliche Puffer ein. Eine professionelle Elektroplanung mit Erfahrung in Netzanschlussverfahren minimiert Fehlerquellen und beschleunigt die Genehmigung.
Was ist das Reifegradverfahren ab 2026?
Das Reifegradverfahren priorisiert seit 2026 bei Netzkapazitätsengpässen Projekte nach ihrer Umsetzungsreife statt nach Antragsdatum. Bewertungskriterien sind vorhandene Baugenehmigung, Finanzierungsnachweis und realistischer Zeitplan. Es verhindert, dass spekulative Anträge ohne konkrete Umsetzungsabsicht wertvolle Netzkapazitäten blockieren. Bauherren sollten ihre Unterlagen entsprechend vorbereiten, um im Priorisierungsverfahren eine hohe Bewertung zu erreichen.
