Photovoltaikanlagen genehmigen lassen

gutachter

Die Genehmigung von Photovoltaikanlagen in Deutschland umfasst zwei verbindliche Verfahrensschritte: die technische Anmeldung beim zuständigen Netzbetreiber sowie die gesetzlich vorgeschriebene Registrierung im Marktstammdatenregister (MaStR). Für Bauherren, Architekten und Projektentwickler ist das Verständnis beider Schritte entscheidend, um Projekte rechtskonform und ohne Verzögerungen umzusetzen. Die baurechtliche Genehmigungspflicht tritt bei den meisten Dachanlagen nicht in Kraft, dennoch bestehen klare administrative und technische Pflichten, deren Nichterfüllung erhebliche rechtliche und finanzielle Konsequenzen nach sich zieht. Dieser Leitfaden erläutert alle Voraussetzungen, Abläufe und Besonderheiten, die beim Genehmigungsprozess für Photovoltaikanlagen im deutschen Markt zu beachten sind.

Welche Voraussetzungen müssen für die Genehmigung einer Photovoltaikanlage erfüllt sein?

Die Genehmigung von Photovoltaikanlagen gliedert sich in zwei rechtlich getrennte Bereiche: die baurechtliche Genehmigungspflicht und die technisch-administrative Anmeldepflicht. Beide Bereiche stellen unterschiedliche Anforderungen und erfordern unterschiedliche Dokumente sowie Zuständigkeiten. Wer diese Unterscheidung nicht kennt, riskiert Verzögerungen oder den Verlust der Einspeisevergütung.

Techniker kontrolliert Solaranlage bequem vom Homeoffice aus

Die Anmeldepflicht beim Netzbetreiber und im MaStR gilt für nahezu alle Anlagen, unabhängig von ihrer Größe oder Montageform. Die Genehmigungspflicht für Dachanlagen hingegen entfällt in der Regel, sofern keine besonderen Umstände wie Denkmalschutz oder Freiflächenmontage vorliegen. Für Freiflächenanlagen gelten deutlich strengere Anforderungen, da raumordnungsrechtliche und naturschutzrechtliche Prüfungen hinzukommen.

Für die technische Anmeldung beim Netzbetreiber sind folgende Unterlagen typischerweise erforderlich:

  • Lageplan des Gebäudes mit eingezeichneter Anlagenposition
  • Technische Datenblätter der Module und des Wechselrichters
  • Angaben zur installierten Leistung in Kilowatt-Peak (kWp)
  • Einzeilige Schaltpläne der elektrischen Anlage
  • Statiknachweis bei Aufdachmontage mit erhöhter Dachlast
  • Nachweis der Fachbetriebsqualifikation des Installateurs

Bei denkmalgeschützten Gebäuden ist zusätzlich eine Abstimmung mit der zuständigen Denkmalschutzbehörde erforderlich. Erfolge bei der Genehmigung denkmalgeschützter Gebäude erfordern ästhetisch angepasste Anlagenlösungen und eine enge Kooperation mit den Behörden. Abstandsregelungen zu Nachbargrundstücken und Vorschriften zur Blendwirkung sind ebenfalls zu prüfen, da diese je nach Bundesland variieren.

Profi-Tipp: Fordern Sie bereits in der Planungsphase eine schriftliche Auskunft vom zuständigen Bauamt an, ob Ihre Anlage genehmigungsfrei ist. Diese Auskunft schützt Sie rechtlich und beschleunigt den späteren Prozess erheblich.

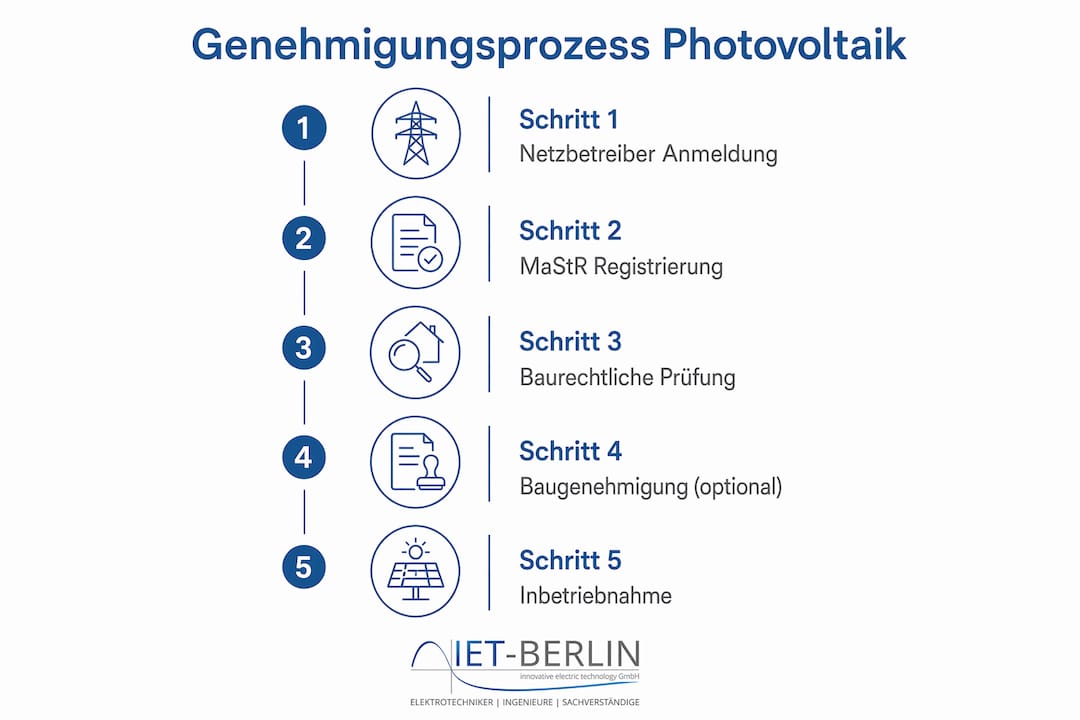

Schritt-für-Schritt-Übersicht: So läuft das Genehmigungsverfahren für Ihre Photovoltaikanlage ab

Wie läuft die Anmeldung beim Netzbetreiber und im MaStR ab?

Der Genehmigungsprozess für Photovoltaikanlagen folgt einer klaren zeitlichen Abfolge, die konsequent eingehalten werden muss. Verzögerungen in einem Schritt wirken sich direkt auf den gesamten Projektzeitplan aus. Der Installationsbetrieb koordiniert in der Regel die Netzbetreiber-Anmeldung, während die MaStR-Registrierung dem Betreiber selbst obliegt.

Der Ablauf gliedert sich in folgende Schritte:

  1. Voranfrage beim Netzbetreiber: Der Installateur stellt vor Baubeginn eine Netzanschlussanfrage. Der Netzbetreiber prüft die technische Machbarkeit und gibt eine Rückmeldung zur Netzkapazität.
  2. Einreichung der Anmeldedokumente: Nach Bestätigung der Machbarkeit reicht der Installateur alle technischen Unterlagen ein, darunter Schaltpläne, Leistungsdaten und Datenblätter.
  3. Prüfung und Freigabe durch den Netzbetreiber: Der Netzbetreiber prüft die Unterlagen und erteilt die technische Freigabe. Bei Anlagen unter 30 kWp gilt ein vereinfachtes Verfahren mit einer Reaktionsfrist von einem Monat.
  4. Installation und Inbetriebnahme: Nach Freigabe erfolgt die Montage. Der Netzbetreiber tauscht den Zähler aus und schließt die Anlage offiziell ans Netz an.
  5. MaStR-Registrierung durch den Betreiber: Innerhalb eines Monats nach Inbetriebnahme muss der Betreiber die Anlage online im Marktstammdatenregister registrieren. Die MaStR-Registrierung ist Voraussetzung für den Bezug der Einspeisevergütung.

Der gesamte Prozess der Netzanschluss-Anmeldung dauert je nach Region und Netzbetreiber zwischen 4 und 12 Wochen. Diese Zeitspanne muss in der Projektplanung zwingend berücksichtigt werden, da eine vorzeitige Inbetriebnahme ohne Freigabe rechtliche Konsequenzen hat.

VerfahrensschrittZuständigkeitZeitrahmen
NetzanschlussanfrageInstallateurVor Baubeginn
DokumenteneinreichungInstallateurNach Machbarkeitsbestätigung
Technische FreigabeNetzbetreiber4 bis 12 Wochen
ZählerwechselNetzbetreiberNach Freigabe
MaStR-RegistrierungBetreiberInnerhalb eines Monats nach Inbetriebnahme

Profi-Tipp: Tragen Sie die MaStR-Registrierungsfrist als harte Deadline in den Projektkalender ein. Eine verspätete Registrierung kann den Verlust der Einspeisevergütung zur Folge haben und ist vermeidbar.

Wann ist eine Baugenehmigung für Photovoltaikanlagen erforderlich?

Die baurechtliche Genehmigungsfreiheit ist die Regel, nicht die Ausnahme. Rund 95 % der Photovoltaikanlagen auf privaten Wohngebäuden sind baugenehmigungsfrei. Dieses Privileg gilt jedoch nicht pauschal und hängt von konkreten baulichen und rechtlichen Rahmenbedingungen ab.

Folgende Konstellationen machen eine förmliche Baugenehmigung erforderlich oder zumindest eine behördliche Abstimmung notwendig:

  • Denkmalgeschützte Gebäude: Jede Veränderung der Außenhülle bedarf der Zustimmung der Denkmalschutzbehörde. Sichtbare Solarmodule können das Erscheinungsbild eines Denkmals beeinträchtigen und werden häufig abgelehnt oder erfordern spezielle Lösungen wie dachintegrierte Module.
  • Freiflächenanlagen: Freiflächen-PV-Anlagen sind zu ca. 90 % genehmigungspflichtig und unterliegen raumordnungsrechtlichen sowie naturschutzrechtlichen Prüfungen. Die Prüfzeiten können mehrere Monate in Anspruch nehmen.
  • Blendwirkung und Abstände: Anlagen, die durch ihre Ausrichtung oder Neigung benachbarte Grundstücke oder Verkehrsflächen blenden, können genehmigungspflichtig sein. Die Landesbauordnungen regeln dies unterschiedlich.
  • Besondere Gebäudetypen: Gewerbliche Gebäude, Mehrfamilienhäuser oder Anlagen in Bebauungsplangebieten mit besonderen Festsetzungen können abweichenden Vorschriften unterliegen.
AnlagentypBaugenehmigung erforderlich?Besonderheiten
Dachanlage auf WohngebäudeIn der Regel neinAusnahme: Denkmalschutz, besondere Abstandsregeln
Dachanlage auf DenkmalJa, Abstimmung mit DenkmalschutzbehördeÄsthetische Anforderungen, spezielle Modultypen
FreiflächenanlageJa, in ca. 90 % der FälleRaumordnung, Naturschutz, Bebauungsplan
BalkonkraftwerkNein, bei Einhaltung der GrenzwerteSonderregelungen nach EEG und Solarpaket I

Die baurechtliche Genehmigungsfreiheit sollte nicht allein anhand der Modulfläche beurteilt werden. Details wie Befestigung, Abstände oder Blendwirkungen entscheiden im Landesbaurecht über Genehmigungspflicht oder Genehmigungsfreiheit. Eine frühzeitige Abstimmung mit dem zuständigen Bauamt ist daher für alle Projektbeteiligten empfehlenswert, um Nachträge und Verzögerungen zu vermeiden.

Was gilt für Balkonkraftwerke und kleine Stecker-PV-Anlagen?

Balkonkraftwerke sind eine eigenständige Kategorie im deutschen Solarrecht und profitieren von klar geregelten Vereinfachungen. Seit Mai 2024 sind Anlagen mit einer installierten Modulleistung bis 2000 Watt erlaubt, wobei die Einspeiseleistung auf 800 Watt begrenzt bleibt. Diese Regelung gilt bundesweit und schafft Rechtssicherheit für Mieter und Eigentümer gleichermaßen.

Für Balkonkraftwerke gelten folgende Rahmenbedingungen:

  • Anmeldepflicht im MaStR: Auch Balkonkraftwerke müssen im Marktstammdatenregister registriert werden. Das Verfahren ist vereinfacht und online durchführbar.
  • Keine Baugenehmigung erforderlich: Balkonkraftwerke sind in der Regel baugenehmigungsfrei, sofern sie die Leistungsgrenzen einhalten und keine besonderen baulichen Eingriffe erfordern.
  • Technische Anschlussvorgaben: Der Anschluss erfolgt über eine haushaltsübliche Steckdose oder einen speziellen Wieland-Stecker. Letzterer bietet erhöhte Sicherheit und wird von Fachverbänden empfohlen.
  • Leistungsgrenze als Schwellenwert: Bei Überschreitung der 2000-Watt-Grenze verliert die Anlage ihre Sonderstellung. Sie muss dann als reguläre PV-Anlage beim Netzbetreiber angemeldet und vollständig nach den allgemeinen Vorschriften behandelt werden.

Für Projektentwickler und Architekten, die Balkonkraftwerke in Mehrfamilienhäuser oder Wohnanlagen integrieren möchten, ist die Abgrenzung zur regulären PV-Anlage von besonderer Bedeutung. Die Leistungsgrenzen nach EEG und Solarpaket I definieren klar, welche Vereinfachungen gelten und ab wann das vollständige Genehmigungsverfahren greift.

Welche Fehler entstehen häufig im Genehmigungsprozess?

Der Genehmigungsprozess für Photovoltaikanlagen scheitert in der Praxis selten an grundsätzlichen Hindernissen, sondern an vermeidbaren Planungsfehlern und Kommunikationslücken. Die Kenntnis der häufigsten Fehlerquellen schützt vor kostspieligen Verzögerungen und rechtlichen Risiken.

Die folgende Aufstellung zeigt die typischsten Fehler und deren Lösungsansätze:

  1. Unterschätzung der Netzanschlussdauer: Viele Projektbeteiligte planen die 4 bis 12 Wochen Bearbeitungszeit des Netzbetreibers nicht ein. Das führt zu Terminverschiebungen bei Inbetriebnahme und Abnahme. Lösung: Netzanschlussanfrage so früh wie möglich stellen, idealerweise parallel zur Ausführungsplanung.
  2. Verwechslung von Genehmigungsfreiheit und Anmeldefreiheit: Genehmigungsfreiheit im Baurecht bedeutet nicht, dass keine Anmeldung beim Netzbetreiber oder im MaStR erforderlich ist. Eine fehlende MaStR-Anmeldung kann den Verlust der Einspeisevergütung und Bußgelder zur Folge haben.
  3. Unklare Verantwortlichkeiten im Vertrag: Wenn im Installationsvertrag nicht geregelt ist, wer die MaStR-Registrierung übernimmt, bleibt diese Aufgabe oft unerledigt. Im Vertrag mit dem Installateur sollte klar geregelt sein, wer welche Anmeldungen übernimmt.
  4. Fehlende Abstimmung bei Denkmalschutz: Projekte an denkmalgeschützten Gebäuden werden häufig ohne vorherige Rücksprache mit der Denkmalschutzbehörde geplant. Das führt zu Ablehnungen und teuren Umplanungen. Lösung: Denkmalschutzbehörde bereits in der Vorplanungsphase einbinden.
  5. Mangelhafte Dokumentation: Fehlende oder unvollständige Unterlagen bei der Netzbetreiber-Anmeldung verlängern die Bearbeitungszeit erheblich. Eine vollständige Dokumentenmappe vor Einreichung prüfen und gegebenenfalls durch einen Fachplaner zusammenstellen lassen.

Profi-Tipp: Erstellen Sie für jedes PV-Projekt eine projektspezifische Checkliste mit allen Anmeldeschritten, Fristen und Verantwortlichkeiten. Tragen Sie die MaStR-Frist und den erwarteten Freigabetermin des Netzbetreibers als feste Meilensteine in den Projektplan ein.

Für eine strukturierte Übersicht über den gesamten Planungsprozess einer Photovoltaikanlage empfiehlt sich eine frühzeitige Auseinandersetzung mit allen Verfahrensschritten, bevor die Ausführungsplanung beginnt.

Wichtigste Erkenntnisse

Die rechtskonforme Genehmigung von Photovoltaikanlagen erfordert die fristgerechte Netzbetreiber-Anmeldung durch den Installateur sowie die MaStR-Registrierung durch den Betreiber innerhalb eines Monats nach Inbetriebnahme.

PunktDetails
Zweistufiges VerfahrenNetzbetreiber-Anmeldung und MaStR-Registrierung sind beide gesetzlich verpflichtend und zeitlich aufeinander abzustimmen.
Baugenehmigung als AusnahmeRund 95 % der Dachanlagen sind baugenehmigungsfrei; Ausnahmen gelten bei Denkmalschutz und Freiflächenanlagen.
Fristen konsequent einhaltenDie MaStR-Registrierung muss innerhalb eines Monats nach Inbetriebnahme erfolgen, sonst droht der Verlust der Einspeisevergütung.
Verantwortlichkeiten vertraglich regelnIm Installationsvertrag muss klar festgelegt sein, wer Netzbetreiber-Anmeldung und MaStR-Registrierung übernimmt.
Frühzeitige BehördenabstimmungBei Denkmalschutz, Freiflächenanlagen oder besonderen Abstandsregeln ist die frühzeitige Abstimmung mit Bauämtern unerlässlich.

Meine Einschätzung zur Planung im Genehmigungsprozess

In meiner Arbeit mit Bauherren und Architekten erlebe ich immer wieder, dass der Genehmigungsprozess für Photovoltaikanlagen unterschätzt wird. Nicht weil er besonders komplex ist, sondern weil die Verantwortlichkeiten zwischen Installateur, Betreiber und Behörden selten klar kommuniziert werden. Die MaStR-Registrierung ist formal dem Betreiber zugeordnet, wird aber häufig als Aufgabe des Installateurs angesehen. Dieses Missverständnis kostet Zeit und im schlimmsten Fall Geld.

Was ich in der Praxis als besonders wirksam erlebt habe: Der frühzeitige Kontakt zum Netzbetreiber, idealerweise bereits in der Entwurfsphase, reduziert Überraschungen bei der technischen Freigabe erheblich. Netzbetreiber haben unterschiedliche Anforderungen an Dokumentation und Schaltpläne. Wer diese Anforderungen kennt, bevor die Ausführungsplanung abgeschlossen ist, spart sich aufwändige Nachbesserungen.

Bei Freiflächenprojekten rate ich dazu, die raumordnungsrechtlichen und naturschutzrechtlichen Prüfungen nicht als bürokratische Hürde zu betrachten, sondern als Planungsinstrument. Eine frühzeitige Machbarkeitsstudie gibt Investitionssicherheit und verhindert, dass Projekte in einem späten Stadium scheitern. Die Prüfzeiten können mehrere Monate betragen. Wer das nicht einplant, gefährdet den gesamten Projektzeitplan.

Mein Fazit: Professionelle Elektrotechnikplanung und ein erfahrener Koordinator im Projektteam sind keine Kostenfaktoren, sondern Risikominimierung. Die Komplexität liegt nicht in den einzelnen Schritten, sondern in ihrer Koordination.

— Alexander Blau

Photovoltaikprojekte mit IET-Berlin rechtssicher umsetzen

IET-Berlin unterstützt Bauherren, Architekten und Projektentwickler bei der vollständigen Planung und Genehmigung von Photovoltaikanlagen, von der technischen Voranfrage beim Netzbetreiber bis zur abgeschlossenen MaStR-Registrierung. Das Team übernimmt die Koordination aller Verfahrensschritte und stellt sicher, dass Fristen, Dokumentationspflichten und behördliche Anforderungen lückenlos erfüllt werden.

https://iet-berlin.de

Ob Dachanlage, Freiflächenprojekt oder gebäudeintegrierte Photovoltaik: IET-Berlin entwickelt individuelle Lösungen, die technische Präzision mit rechtlicher Sicherheit verbinden. Sprechen Sie uns an und erfahren Sie, wie unsere Elektrotechnikplanung für PV-Projekte Ihren Genehmigungsprozess beschleunigt und Ihr Projekt auf eine solide Grundlage stellt.

FAQ

Was sind die zwei Pflichtschritte bei der Genehmigung einer PV-Anlage?

Jede Photovoltaikanlage muss beim zuständigen Netzbetreiber technisch angemeldet und innerhalb eines Monats nach Inbetriebnahme im Marktstammdatenregister registriert werden. Beide Schritte sind gesetzlich verpflichtend und voneinander unabhängig zu erfüllen.

Brauche ich für meine Dachanlage eine Baugenehmigung?

Rund 95 % der Photovoltaikanlagen auf privaten Wohngebäuden sind baugenehmigungsfrei. Ausnahmen gelten bei denkmalgeschützten Gebäuden, besonderen Abstandsregelungen oder Blendwirkungsvorschriften nach der jeweiligen Landesbauordnung.

Was passiert, wenn ich die MaStR-Registrierung versäume?

Eine fehlende oder verspätete Registrierung im Marktstammdatenregister kann den Verlust der Einspeisevergütung und die Verhängung von Bußgeldern zur Folge haben. Die Frist von einem Monat nach Inbetriebnahme ist als harte rechtliche Deadline zu behandeln.

Wie lange dauert die Anmeldung beim Netzbetreiber?

Der Prozess der Netzanschluss-Anmeldung dauert je nach Region und Netzbetreiber zwischen 4 und 12 Wochen. Bei Anlagen unter 30 kWp gilt ein vereinfachtes Verfahren, bei dem der Netzbetreiber innerhalb eines Monats reagieren muss.

Ab wann gilt ein Balkonkraftwerk als reguläre PV-Anlage?

Überschreitet die installierte Modulleistung die Grenze von 2000 Watt, verliert die Anlage ihre Sonderstellung als Balkonkraftwerk und muss als reguläre Photovoltaikanlage beim Netzbetreiber angemeldet und vollständig nach den allgemeinen Vorschriften behandelt werden.
