zertifizierter sachverstaendiger

Die Inbetriebnahme in der Elektrotechnik

Die Inbetriebnahme in der Elektrotechnik ist kein Einzeltermin, sondern ein projektgebundener Ablauf aus Inbetriebnahmemanagement, Probebetrieb, VOB-Abnahme und Zwischenbetrieb. Rechtlich verankert ist dieser Prozess in den Leistungsphasen 5 bis 9 der HOAI, fachlich gerahmt durch die AMEV-Empfehlungen zum Inbetriebnahmemanagement. Zentrale Rollen tragen der IB-Manager, der Bauherr beziehungsweise seine Vertretung, der spätere Betreiber und der ausführende Errichter. Wer diese Struktur von Beginn an vertraglich verankert, vermeidet spätere Verzögerungen im gesamten Bauprojekt.

gutachter

Kurz gesagt:

  • Die Inbetriebnahme elektrotechnischer Anlagen umfasst mehrere Phasen und erfordert klare vertragliche Regelungen, um Verzögerungen im Bauprojekt zu vermeiden.
  • Ein detailliertes Inbetriebnahmeprogramm mit Zieldefinitionen, Testabläufen und Verantwortlichkeiten ist essenziell für den erfolgreichen Ablauf.
  • Die Verantwortung für die einzelnen Rollen, vor allem für das Inbetriebnahmemanagement, sollte idealerweise bei einer unabhängigen Stelle liegen, um Objektivität sicherzustellen.
  • Der Probebetrieb umfasst isolierte Systemtests, integrale Überprüfungen und Zwischenbetrieb, wobei die Dokumentation der Prüfungen Voraussetzung für die Abnahme ist.
  • Die Nachjustierung nach Übergabe dauert meist 10 bis 14 Monate und ist entscheidend für eine stabile Betriebsaufnahme.

IET-Berlin
Elektrotechnische Projekte sicher begleiten
IET-Berlin unterstützt Bauherren und Architekten bei Planung, Genehmigung, Ausführung, Überwachung und Betreuung elektrotechnischer Anlagen.

Projekt mit IET-Berlin besprechen

Einordnung im Projekt: HOAI-Leistungsphasen und wo die Inbetriebnahme liegt

Die Inbetriebnahme elektrotechnischer Anlagen ist kein Anhängsel der Bauausführung, sondern in der HOAI fest verortet. Das Leistungsbild „Technische Ausrüstung“ ordnet die relevanten Aufgaben den Leistungsphasen 5 bis 9 zu, wobei die Honoraranteile klar gestaffelt sind: LPH 5 (Ausführungsplanung) macht rund 18 % des Gesamthonorars aus, LPH 8 (Objektüberwachung, Bauüberwachung) sogar 33 %. Diese Zahl zeigt, wo der eigentliche Schwerpunkt der Fachplanung liegt, nämlich nicht in der Zeichnung, sondern in der Begleitung der Ausführung.

Konkret übernimmt die Fachplanung in dieser Phase mehrere Aufgaben, die unmittelbar auf die spätere Inbetriebnahme wirken:

  • Erstellung einer ausführungsreifen Planung, die Prüf- und Abnahmeanforderungen bereits mitdenkt
  • Vorbereitung von Inbetriebnahme-Checklisten und Prüfprotokollen als Teil der Ausschreibungstexte
  • Koordination der Vorabzüge der Dokumentation gemäß den Vorgaben aus Anlage 15 der HOAI
  • Überwachung der Bauausführung inklusive Teilnahme an Probebetrieb und Abnahmeterminen

Wer diese Leistungen bereits im Vertrag mit der Fachplanung verankert, hat ein Steuerungsinstrument in der Hand, statt am Ende des Projekts auf Kulanz zu hoffen. Details zu den Aufgaben in dieser Phase liefert unser Beitrag zur Leistungsphase 8.

Inbetriebnahmeprogramm und Inbetriebnahmemanagement: Inhalte und Aufbau

Ein Inbetriebnahmeprogramm ist mehr als eine Terminliste. Es definiert Ziele, Testprogramme, einen belastbaren Zeitplan und die Zuständigkeiten aller Beteiligten, bevor die erste Anlage überhaupt läuft. Die AMEV-Empfehlungen beschreiben dieses Vorgehen als Inbetriebnahmemanagement (IBM) mit klar getrennten Phasen: Probebetrieb, Zwischenbetrieb und ein Abschlussbericht, den der IB-Manager verantwortet.

Der Unterschied zur rein technischen Einregulierung ist entscheidend. Einregulierung bezeichnet das Feinjustieren einzelner Anlagenteile, IBM hingegen betrachtet das gesamte Gebäude als System und prüft, ob Gewerke im Zusammenspiel funktionieren.

Ein tragfähiges Inbetriebnahmeprogramm folgt typischerweise dieser Struktur:

  1. Definition der Prüfziele je Gewerk und der gewerkeübergreifenden Schnittstellen
  2. Festlegung eines Testprogramms mit Einzelfunktionsprüfung, Probebetrieb und integralen Tests
  3. Terminplan mit Pufferzeiten für Nachbesserungen vor der VOB-Abnahme
  4. Vertragliche Fixierung der Zuständigkeiten inklusive Unterschriftswege

Profi-Tipp: Vereinbaren Sie die Nachjustierung nicht als vage Kulanzleistung, sondern als eigenen Vertragsposten. Die Systematik der systematischen Inbetriebnahme empfiehlt eine Nachjustierungsphase von 10 bis 14 Monaten nach Übergabe, weil viele Betriebszustände erst über mehrere Jahreszeiten hinweg sichtbar werden.

Wer trägt welche Verantwortung während der Inbetriebnahme?

Ein IBM-Prozess funktioniert nur, wenn jede Rolle ihre Aufgaben kennt und die Übergänge zwischen den Beteiligten klar geregelt sind. Idealerweise übernimmt eine unabhängige Stelle die IB-Managementfunktion, die weder an der Planung noch an der Ausführung beteiligt war, denn nur so bleibt die Prüfung objektiv, wie die BNB-Systematik zur Unabhängigkeit des Inbetriebnahmemanagements empfiehlt.

Die Aufgaben verteilen sich in der Praxis so:

  • IB-Manager: koordiniert Testprogramme, führt Protokolle, moderiert zwischen Gewerken und erstellt den Abschlussbericht
  • Bauherr oder Bauherrenvertretung: entscheidet über Fristen, genehmigt Abweichungen und unterschreibt Abnahmeprotokolle
  • Betreiber: definiert Betriebsanforderungen frühzeitig und übernimmt die Anlage nach erfolgreichem Probebetrieb
  • Errichter: liefert Vorabzüge der Dokumentation, Prüfprotokolle und stellt Personal für Probebetrieb und Nachbesserungen
  • Fachplaner: überwacht die technische Umsetzung und bewertet, ob Prüfergebnisse den Planungsvorgaben entsprechen

Feste Kommunikationsrhythmen, etwa wöchentliche Baubesprechungen in der heißen Phase vor der Abnahme, verhindern, dass Abstimmungslücken erst beim Probebetrieb sichtbar werden.

Wie laufen Probebetrieb, integrale Tests und Zwischenbetrieb ab?

Der Probebetrieb ist der Moment, in dem sich zeigt, ob Planung und Ausführung tatsächlich zusammenpassen. Er folgt einem festen Ablauf, den Bauherren und Architekten kennen sollten, um Verzögerungen frühzeitig zu erkennen.

  1. Funktionsprüfung je Gewerk: Einzelne Systeme wie Beleuchtung, Sicherheitstechnik oder Ladeinfrastruktur werden isoliert getestet.
  2. Integrale Tests: Gewerkeübergreifende Funktionen, etwa das Zusammenspiel von Brandmeldeanlage und Rauchabzug, werden gemeinsam geprüft. Voraussetzung dafür sind vorliegende Übereinstimmungserklärungen und behördliche Freigaben, ohne die integrale Tests laut kommunalen Projektabschluss-Wegleitungen nicht sinnvoll durchführbar sind.
  3. Zwischenbetrieb: Für Anlagenteile, die vor der vollständigen Fertigstellung schon genutzt werden müssen, wird eine Zwischenbetriebsvereinbarung (ZwB-V) geschlossen, die Haftung und Zuständigkeit für diesen Übergangszeitraum regelt.
  4. Dokumentation als Abnahme-Vorbedingung: Erst wenn alle Prüfprotokolle und die entsprechenden Nachweise vorliegen, gilt die Inbetriebnahmephase als Voraussetzung für die Übergabe erfüllt.

Ein Blick auf das Zusammenspiel von Gebäudeautomation und Probebetrieb lohnt sich zusätzlich, gerade bei komplexeren Anlagen mit vielen Schnittstellen, wie unser Beitrag zur Gebäudeautomation für Bauherren zeigt.

Abnahme, Mängelmanagement und Übergabe: So greifen die Prozesse zusammen

Die VOB-Abnahme ist der formale Schlusspunkt der Inbetriebnahmephase, aber sie gelingt nur, wenn die Vorbereitung stimmt. Fehlende Vorabzüge der Dokumentation gelten in der Rechtspraxis als wesentlicher Mangel, der die Abnahme verzögern oder verhindern kann.

Vor dem Abnahmetermin sollten folgende Punkte geklärt sein:

  • Vollständige Vorabzüge der Dokumentation und aller Prüfprotokolle liegen vor
  • Eine Checkliste dokumentiert offene Restleistungen mit Fristen zur Beseitigung
  • Die Objektdokumentation enthält Schaltpläne, Einstellwerte und Bedienungsanleitungen
  • Rügefristen und Verjährungsfristen sind im Abnahmeprotokoll korrekt vermerkt

Wer diese Punkte vor dem Termin abarbeitet, verkürzt die Abnahme auf eine reine Formsache. Was konkret in eine vollständige Übergabedokumentation gehört, erläutert unser Beitrag zur Übergabedokumentation in der Elektrotechnik.

Betriebsoptimierung und Nachlauf: Einregulierung und Monitoring

Die Übergabe an den Betreiber ist nicht das Ende der Inbetriebnahme, sondern der Übergang in die Nachjustierungsphase. Diese dauert typischerweise 10 bis 14 Monate, weil sich Lastprofile, Nutzerverhalten und jahreszeitliche Schwankungen erst über diesen Zeitraum vollständig zeigen.

In dieser Phase werden Verbrauchsdaten, Regelparameter und Nutzerrückmeldungen in festen Zyklen erfasst und dem Betreiber berichtet, meist monatlich oder quartalsweise. Wer solche Messzyklen strukturiert dokumentieren will, findet praxisnahe Ansätze im Bereich Feedback-Terminals und Energieverbrauchsmessung, die sich auf Gebäude mit hohem Automatisierungsgrad übertragen lassen.

Profi-Tipp: Legen Sie den Leistungsumfang der Nachjustierung schon im Planungsvertrag fest, inklusive Abrechnungsmodus. Ohne diese Klarheit wird jede Nachbesserung zur Verhandlungssache.

Am Ende dieser Phase geht die Anlage in ein kontinuierliches Monitoring über. Wie sich dieser Übergang in ein laufendes Betriebsmanagement gestalten lässt, beschreibt unser Beitrag zum Monitoring in der Gebäudetechnik.

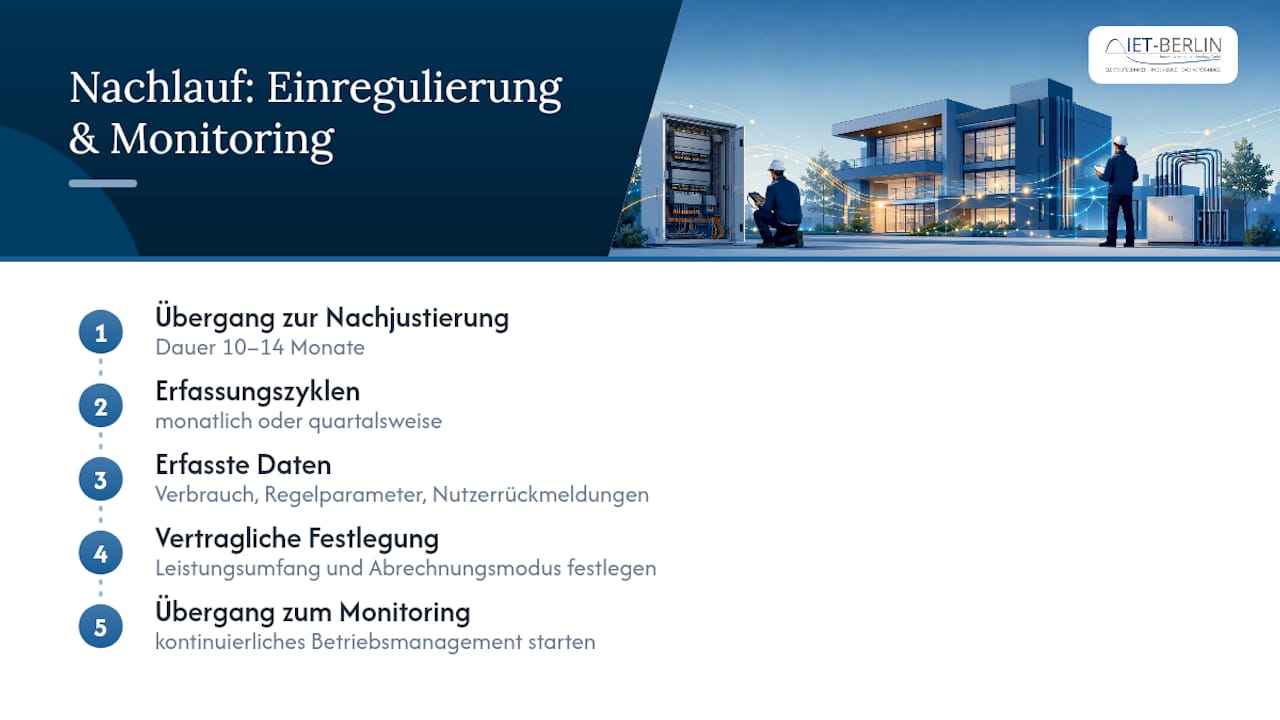

Betriebsoptimierung und Nachlauf: Einregulierung und Monitoring — overview diagram

Perspektive IET-Berlin: Praxiserfahrungen und Empfehlungen aus Projekten

Die häufigste Fehlerquelle liegt nicht im Probebetrieb selbst, sondern in der Ausschreibung, wenn Inbetriebnahmeleistungen erst nachträglich verhandelt werden. Wer als Fachplanung und IB-Koordinator agiert, sorgt dafür, dass Checklisten schon vor Montagebeginn existieren, nicht erst kurz vor der Abnahme.

— Alexander Blau

Wie IET-Berlin Sie bei Ihrer Inbetriebnahme unterstützt

Als Fachplaner erhalten Sie Inbetriebnahmemanagement, Begleitung durch die relevanten HOAI-Leistungsphasen, Prüfprotokolle und vollständige Übergabedokumentation aus einer Hand statt aus mehreren Verträgen mit unklaren Schnittstellen.

IET-Berlin

Ob klassischer Neubau, Modernisierung oder Projekte mit Photovoltaik- und Ladeinfrastruktur-Integration: Die Struktur bleibt dieselbe, nur die Testprogramme unterscheiden sich. Die Betreuung von Projekten erfolgt in verschiedenen Regionen, wobei die Inbetriebnahme bereits in die Ausführungsplanung eingebunden wird, statt sie als losen Endtermin zu behandeln. Wer seine Fachplanung frühzeitig strukturieren will, findet einen praktischen Einstieg im Leitfaden zur Elektrotechnikplanung und kann darüber ein unverbindliches Gespräch zur eigenen Projektsituation anfragen.

Quellen

FAQ

Wie lange dauert die Inbetriebnahme elektrotechnischer Anlagen?

Der eigentliche Probebetrieb und die Abnahme laufen über mehrere Wochen, die vertraglich empfohlene Nachjustierung sollte jedoch 10 bis 14 Monate einplanen.

Wer ist für das Inbetriebnahmemanagement verantwortlich?

Idealerweise übernimmt eine unabhängige Stelle das Inbetriebnahmemanagement, die weder an Planung noch Ausführung beteiligt war, um objektive Prüfungen und Abnahmen zu gewährleisten.

Was gehört in ein Inbetriebnahmeprotokoll?

Ein Inbetriebnahmeprotokoll enthält Prüfziele, Testergebnisse je Gewerk, festgestellte Mängel mit Fristen und die Unterschriften aller beteiligten Parteien.

Was ist der Unterschied zwischen Probebetrieb und Zwischenbetrieb?

Der Probebetrieb testet die vollständige Anlage vor der Abnahme, der Zwischenbetrieb regelt die vorübergehende Nutzung einzelner Anlagenteile vor Projektabschluss vertraglich ab.
