KNX‑Planung für Gewerbe: Empfehlung, Kosten und Ablauf

Kurz gesagt: Eine professionelle KNX‑Planung lohnt sich für die meisten Gewerbeprojekte. Der Grund liegt in der Kombination aus Energieeinsparung, rechtlicher Absicherung durch KNX IP Secure und einer Anlage, die mit dem Betrieb mitwächst. Wer jetzt in eine gewerbliche Immobilie investiert oder saniert, sollte KNX Planung Gewerbe nicht als Kostenfaktor behandeln, sondern als Investition mit klarer Amortisationsspanne.

gutachter

Der nächste Schritt ist unspektakulär, aber entscheidend:

  • Ein Kurzbriefing mit Nutzungsart, Flächen und Gewerken erstellen
  • Einen zertifizierten Fachplaner wie IET‑Berlin für eine Erstberatung anfragen
  • Referenzprojekte und Leistungsphasen des Planers prüfen, bevor ein Angebot verglichen wird

Wichtige Erkenntnisse

Eine professionelle KNX‑Planung amortisiert sich im Gewerbe meist innerhalb von zwei bis fünf Jahren durch Energieeinsparung, Betriebssicherheit und geringeren Nachrüstaufwand.

ThemaDetails
Amortisation einplanenRechnen Sie mit einer mehrjährigen Amortisationszeit, gestützt auf Energieeinsparungen von 30 bis 45 % bei Beleuchtung.
Deliverables vertraglich fixierenVerlangen Sie ETS‑Projektdatei, Gruppenadressschema und Übergabedokumentation als festen Angebotsbestandteil.
Security nicht vergessenSetzen Sie bei IP‑Kommunikation konsequent auf KNX IP Secure, um Compliance und Betriebssicherheit zu wahren.
Reserve einplanenHalten Sie Linien und Adressbereiche bewusst unter der technischen Grenze, um spätere Erweiterungen zu ermöglichen.
Fachplaner früh einbindenIET‑Berlin begleitet KNX‑Gewerbeprojekte von der Bedarfsanalyse bis zur Objektbetreuung inklusive Energiekonzepten.

Welche Einsparungen und welchen ROI können Sie erwarten?

Beleuchtung ist meist der größte Hebel. Präsenz‑ und Tageslichtsteuerung senkt den Beleuchtungsenergiebedarf laut KNX Association um bis zu 30 bis 45 %, je nach Nutzungsprofil und vorherigem Zustand der Anlage. In Büroetagen mit hohem Tageslichtanteil fällt der Effekt besonders deutlich aus, in fensterlosen Lagerflächen eher moderat.

Büro mit tageslicht- und präsenzabhängiger Beleuchtung
KI generiert

Konkrete Zahl: Die Amortisation einer KNX‑Anlage im Gewerbe erfolgt in der Regel innerhalb eines mittleren, mehrjährigen Zeitraums, abhängig von Energiepreisen, Nutzungsintensität und dem Anteil vermeidbarer Betriebszeiten.

Weitere wirtschaftliche Effekte, die selten in der ersten Kalkulation auftauchen:

  • Bessere Vermietbarkeit, weil Mieter zunehmend nach smarten, energieeffizienten Flächen fragen
  • Geringere Nachrüstkosten, weil gewerkeübergreifende Planung spätere Umbauten vereinfacht
  • Erleichtertes ESG‑Reporting, da Verbrauchsdaten zentral erfasst werden

Wer mehr zu den Vorteilen intelligenter Gebäudesteuerung wissen möchte, findet dort vertiefende Praxisbeispiele.

Was gehört zu einer professionellen KNX‑Planung dazu?

Ein sauberer Planerauftrag lässt sich an klaren Deliverables erkennen. Fehlt einer der folgenden Punkte im Angebot, wird der Vergleich zwischen Anbietern schwierig, und spätere Nachträge sind fast programmiert.

  1. Bedarfsanalyse mit Nutzungsprofil je Raum und Gewerk
  2. Pflichtenheft mit Zonenkonzept und Integrationsvorgaben
  3. Stückliste für Aktoren, Sensoren und Schnittstellen
  4. Integrationskonzept für DALI, BACnet oder Modbus, sofern Fremdsysteme eingebunden werden

Auf der technischen Seite muss die Übergabe konkret werden. Dazu gehören die vollständige ETS‑Projektdatei, ein dokumentiertes Gruppenadressschema, Schaltschrankpläne sowie Installationspläne, die auch Jahre später noch nachvollziehbar sind.

Bei den Services zählt vor allem die Inbetriebnahme mit Feinjustage nach dem Einzug, eine Einweisung der Nutzer und Facility‑Teams sowie die Übergabe gesicherter ETS‑Backups. Ohne Fernwartungsoption bleibt jede Störung ein Vor‑Ort‑Termin, das kostet Zeit und Geld. Mehr zu den Grundlagen liefert der Beitrag Gebäudeautomation meistern.

Wie laufen die Planungsphasen bei einer KNX‑Gewerbeinstallation ab?

Die Planung folgt im Kern der Logik der Leistungsphasen, wie sie auch für andere technische Gewerke gilt.

  1. Vorplanung (LP1): Bedarf, Nutzungsart und grobe Zonierung werden festgelegt.
  2. Entwurfs‑ und Ausführungsplanung (LP2 bis LP6): Gruppenadressschema, Gewerkeabstimmung mit HLK, Licht und AV, detaillierte Leistungsverzeichnisse.
  3. Installation und Inbetriebnahme (LP8): Verkabelung, ETS‑Download, Funktionstests je Zone.
  4. Objektbetreuung (LP9): Nachjustage, Wartung, Erweiterungen im laufenden Betrieb.

Entscheidend ist, dass Gewerke wie HLK oder Beschattung nicht erst bei der Inbetriebnahme eingebunden werden, sondern schon in der Entwurfsphase. Wer diesen Schritt überspringt, riskiert doppelte Verkabelung oder unklare Zuständigkeiten bei Störungen. Vor der Übergabe sollte ein Funktionstest je Raum und ein unterschriebenes Übergabeprotokoll stehen, das auch das ETS‑Backup dokumentiert.

Welche technischen Best Practices sichern eine wartbare KNX‑Anlage?

Die Gruppenadressierung entscheidet später über Wartungsaufwand und Fehlersuche. Ein bewährtes Schema trennt Gewerke klar: 1/x/x für Beschattung, 2/x/x für HLK, 3/x/x für Licht, ergänzt um zentrale Szenengruppen für Standardabläufe wie „Feierabend“ oder „Präsentationsmodus“. Elsner Elektronik empfiehlt genau diese saubere Trennung, weil sie Nacharbeit im laufenden Betrieb spürbar reduziert.

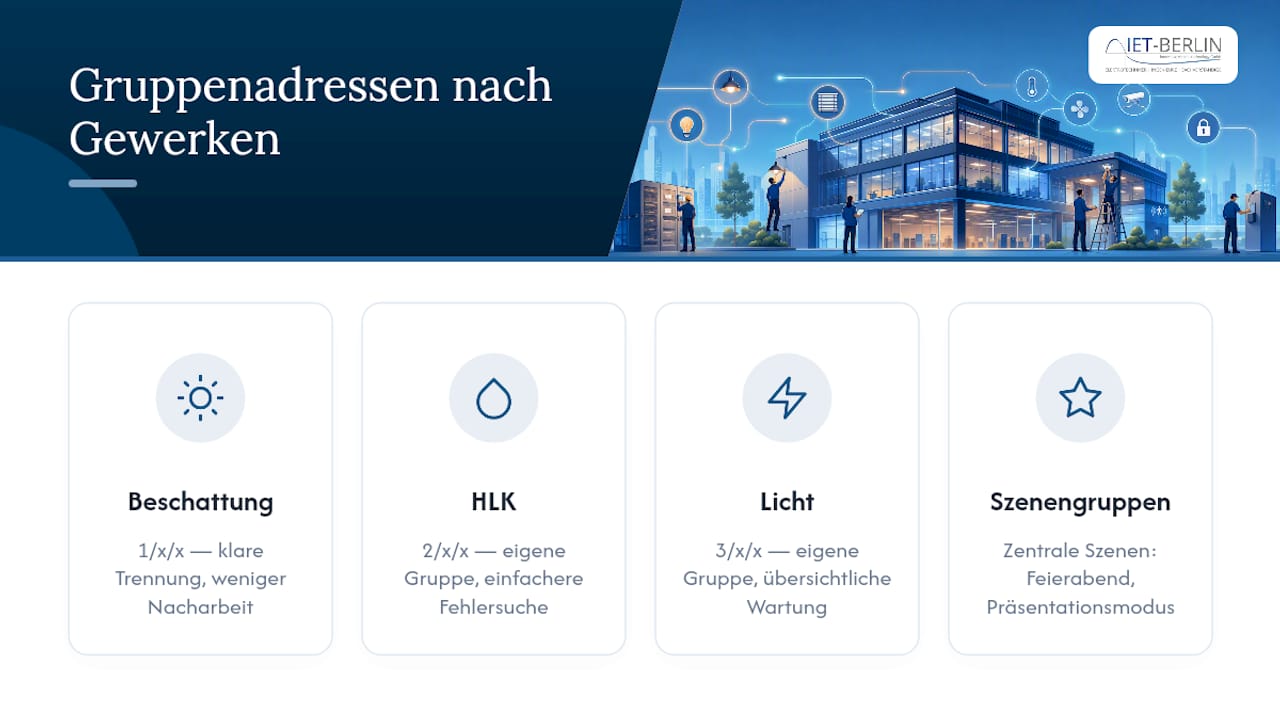

Schema zur KNX-Gruppenadressierung nach Funktionen

Bei der Topologie gilt: konservative Puffer einplanen. Maximal 85 Teilnehmer pro Linie statt der theoretisch möglichen 64 bis an die Grenze auszureizen, schafft Reserve für spätere Erweiterungen. Aktoren gehören zentral in den Schaltschrank, nicht verteilt in Deckenhohlräumen, sonst wird jede Fehlersuche zur Suche nach der Nadel im Heuschober.

Für die IP‑Anbindung ist KNX IP Secure mittlerweile Standard, sobald Kommunikation über das IT‑Netzwerk läuft. Für Fremdsysteme wie DALI, BACnet oder Modbus braucht es passende Gateways, wobei sich in der Praxis oft eine Hybridstrategie bewährt: KNX als stabiles Rückgrat, ergänzende IoT‑Komponenten für reine Komfortfunktionen.

Profi‑Tipp: Legen Sie von Anfang an eine Namenskonvention für Gruppenadressen fest und halten Sie sich konsequent daran. Ein durchgängig benanntes ETS‑Projekt spart bei jeder späteren Erweiterung Stunden an Suchaufwand.

Was kostet KNX‑Planung im Gewerbe?

Die Kosten hängen stark von Flächengröße, Zonierungstiefe und Integrationsumfang ab. Folgende Größenordnungen dienen als grobe Orientierung, nicht als verbindliches Angebot.

ObjektgrößeEinflussfaktoren
Kleine BüroetageWenige Zonen, überschaubare Gewerkeanzahl, geringer Integrationsbedarf
Mittleres BürogebäudeMehrere Etagen, HLK‑Integration, zentrale Szenensteuerung
Großes GewerbeobjektHoher Integrationsgrad, Zutrittskontrolle, Lastmanagement, redundante Auslegung

Ein Angebot sollte immer erkennen lassen, ob IP‑Funktionen, ein gesichertes Backup, Reservekapazität in der Topologie und die Inbetriebnahmekosten enthalten sind. Fehlt einer dieser Punkte, wird das günstigste Angebot schnell zum teuersten. Der Zeitplan braucht zudem einen Puffer nach der Inbetriebnahme, denn die Feinjustage im echten Betrieb zeigt oft erst nach Wochen, wo Szenen oder Zeitprogramme angepasst werden müssen. Details zu Budgetfaktoren liefert der Beitrag zur kostenbewussten Elektroplanung.

Wie vergleichen Sie Angebote für eine KNX‑Gewerbeinstallation richtig?

Ein belastbares Angebot beginnt mit einem sauberen Lastenheft. Es sollte Raumprogramm, Nutzungsart je Zone und, falls relevant, Hinweise zu GEG‑Anforderungen enthalten, damit der Planer realistisch kalkulieren kann.

Beim Vergleich mehrerer Anbieter zählen diese Kriterien:

  • Referenzprojekte in vergleichbarer Größenordnung
  • Zertifizierungen, etwa ein abgeschlossener KNX‑Grundkurs mit offizieller Prüfung
  • Klares Projektmanagement mit benannten Ansprechpartnern
  • Wartungs‑ und Support‑Angebot inklusive Reaktionszeiten
  • Transparente Preisstruktur nach Leistungsphasen

Für den Vertrag gilt: Die Übergabe des vollständigen ETS‑Projekts muss vertraglich fixiert sein, ebenso Garantiezeiten, ein SLA für Fernwartung und ein klares Verfahren für spätere Änderungswünsche. Ohne diese Klauseln bleibt die Anlage faktisch an einen einzigen Anbieter gebunden.

Wie unterstützt IET‑Berlin bei der KNX‑Planung für Gewerbeimmobilien?

IET‑Berlin plant elektrotechnische Anlagen für Neubauten, Umbauten und Modernisierungen, von der ersten Bedarfsanalyse über die Genehmigungsplanung bis zur Bauüberwachung und Objektbetreuung. Ergänzend berät das Unternehmen zu Energiemanagement, Photovoltaik und Ladeinfrastruktur, was bei gewerblichen Neubauten zunehmend gemeinsam mit der KNX‑Planung gedacht wird.

Die regionale Tätigkeit in Berlin, Brandenburg und bundesweit erlaubt sowohl Vor‑Ort‑Termine als auch die Betreuung überregionaler Projekte. Die Arbeit orientiert sich an den klassischen Leistungsphasen, wie sie auch im Abschnitt zu den Planungsphasen beschrieben sind, sodass Bauherren jederzeit wissen, in welchem Stadium sich ihr Projekt befindet.

LeistungsbausteinKurzbeschreibung
Planung und GenehmigungTechnische Pläne, Leistungsverzeichnisse, Behördenkoordination
Ausführung und BauüberwachungBegleitung der Umsetzung, Qualitätssicherung vor Ort
EnergiekonzepteIndividuelle Konzepte inklusive Photovoltaik und Ladeinfrastruktur

Welche gesetzlichen Vorgaben und Normen gelten für KNX‑Planung im Gewerbe?

KNX ist als internationaler Standard in der ISO/IEC 14543‑3 sowie in der europäischen Norm EN 50090 verankert. Das gibt Planern und Bauherren eine verlässliche technische Grundlage, unabhängig vom Hersteller der eingesetzten Komponenten.

Für Gewerbeimmobilien kommen weitere Normen hinzu, die direkten Einfluss auf die Planung haben. Die DIN EN 15232 bewertet den Einfluss von Gebäudeautomation auf die Energieeffizienz und wird bei Zertifizierungen und Förderanträgen häufig herangezogen. Die VDI 3813 und VDI 3814 liefern zusätzlich technische Richtlinien für die Raumautomation und die Gebäudeautomation als Gesamtsystem.

Bei Sanierungen und Neubauten mit erhöhtem Energiebedarf greifen zudem die Anforderungen des Gebäudeenergiegesetzes, das energetische Mindeststandards vorschreibt. Eine KNX‑Anlage mit dokumentierter Präsenz‑ und Tageslichtsteuerung erleichtert hier häufig den Nachweis der geforderten Effizienzwerte, ersetzt aber keine gesonderte energetische Fachplanung.

Wichtig für gewerbliche Auftraggeber: Die Einhaltung dieser Normen ist keine bloße Formalität. Bei Versicherungsfällen oder Streitigkeiten mit Behörden zeigt sich schnell, ob die Anlage normgerecht dokumentiert wurde. Ein Planer, der die ETS‑Projektdatei, das Gruppenadressschema und die Übergabeprotokolle sauber archiviert, schafft hier eine belastbare Nachweisbasis, die im Streitfall den Unterschied macht.

Wie lassen sich Sicherheits- und Zutrittskontrollsysteme mit KNX planen?

Zutrittskontrolle gehört bei Gewerbeimmobilien zu den Funktionen, die selten nachträglich sauber integriert werden. Wer sie von Anfang an im KNX‑System mitdenkt, spart sich separate Insellösungen, die später schwer zu warten sind.

Typische Bausteine sind Kartenleser oder Codeschlösser an Zugängen, gekoppelt mit Präsenzmeldern und Beleuchtungssteuerung. Betritt ein Mitarbeiter einen Bürobereich außerhalb der regulären Zeiten, kann die Anlage automatisch Licht und Klimatisierung anpassen und gleichzeitig ein Protokoll für die Sicherheitsverantwortlichen erstellen. Diese Verknüpfung von Zutritt und Gebäudetechnik ist einer der Vorteile, die eine reine Zutrittskontrolllösung ohne KNX‑Anbindung nicht bietet.

Bei Alarmanlagen und Einbruchmeldesystemen empfiehlt sich eine klare Trennung der Verantwortlichkeiten in der Planung. KNX steuert Komfort‑ und Energiefunktionen, während sicherheitsrelevante Meldeanlagen oft über zertifizierte, eigenständige Systeme laufen, die lediglich über ein Gateway Statusinformationen an KNX übergeben. Diese Trennung ist in vielen Fällen auch versicherungstechnisch vorgeschrieben.

Für die Gruppenadressierung bedeutet das: ein eigener Adressbereich für Sicherheitsfunktionen, getrennt von Licht und HLK, mit eingeschränkten Zugriffsrechten in der ETS‑Projektdatei. So bleibt nachvollziehbar, wer welche Funktion ändern darf, was besonders bei Gebäuden mit mehreren Mietern relevant wird.

Wie funktioniert Energie‑ und Lastmanagement für Gewerbeobjekte?

Gewerbeimmobilien haben oft deutlich höhere und unregelmäßigere Lastspitzen als Wohngebäude, etwa durch Kälteanlagen, Serverräume oder Ladeinfrastruktur für Firmenfahrzeuge. Eine KNX‑Anlage kann diese Lasten sichtbar machen und gezielt steuern, statt sie einfach hinzunehmen.

Nahaufnahme eines Energiemanagement-Schaltschranks im Technikraum
KI generiert

Lastmanagement bedeutet in der Praxis, dass die Anlage Verbraucher priorisiert. Steigt die Gesamtlast in Richtung eines vereinbarten Netzanschlusslimits, werden weniger kritische Verbraucher wie Ladepunkte oder Teilklimatisierung automatisch gedrosselt, bevor es zur Lastspitze und damit zu höheren Netzentgelten kommt. Gerade bei Objekten mit Ladeinfrastruktur für Elektrofahrzeuge ist das inzwischen ein zentrales Planungsthema.

Energiemonitoring ergänzt das Lastmanagement um Transparenz. Verbrauchsdaten je Zone oder Mieteinheit lassen sich zentral erfassen und für Abrechnungen oder ESG‑Berichte nutzen. Wer hierzu praktische Ansätze sucht, findet passende Beispiele für Energiemanagement in Bauprojekten. Ergänzend liefert der Beitrag Energiemanagement optimieren weitere Anleitungen für Haus und Betrieb.

Photovoltaik‑Anlagen auf Gewerbedächern lassen sich ebenfalls über KNX in das Lastmanagement einbinden, sodass Eigenverbrauch priorisiert und Netzbezug reduziert wird.

Wie bleibt eine KNX‑Anlage skalierbar und erweiterungsfähig?

Gewerbeimmobilien ändern sich. Mieter wechseln, Flächen werden umgebaut, neue Nutzungen kommen hinzu. Eine KNX‑Anlage, die von Anfang an mit Reserve geplant wird, übersteht solche Änderungen ohne komplette Neuverkabelung.

Der wichtigste Hebel liegt in der Topologie: Linien nicht bis an die technische Grenze auslasten, sondern bewusst Puffer für zusätzliche Teilnehmer lassen. Ebenso wichtig ist ein Gruppenadressschema, das von Beginn an Raum für neue Zonen oder Funktionen vorsieht, statt Adressbereiche lückenlos zu vergeben.

Ein zentralisiertes ETS‑Projekt mit einheitlicher Benennung vereinfacht spätere Mieternachrüstungen erheblich, weil neue Fachplaner sich schneller in eine bestehende Struktur einarbeiten können. Fehlt diese Dokumentation, wird jede Erweiterung zur Detektivarbeit, bevor überhaupt geplant werden kann.

Auch die Wahl der Schnittstellen beeinflusst die Zukunftssicherheit. Wer heute auf IP‑basierte Kommunikation mit KNX IP Secure setzt, hat später leichter die Möglichkeit, weitere Gewerke oder Standorte über das bestehende Netzwerk anzubinden, statt eine komplett neue Infrastruktur aufzubauen.

Wie werden Brandmeldeanlagen und HLK an KNX angebunden?

Brandmeldesysteme unterliegen eigenen Zulassungen und dürfen in der Regel nicht direkt von KNX gesteuert werden. Die Anbindung erfolgt stattdessen über potentialfreie Kontakte oder Gateways, die im Brandfall definierte Signale an die KNX‑Anlage übergeben, etwa um Lüftungsklappen zu schließen oder Aufzüge in eine Grundposition zu fahren.

Bei der HLK‑Integration sieht die Situation anders aus. Größere Klimazentralen kommunizieren häufig über BACnet oder Modbus, während die raumweise Steuerung über KNX läuft. Ein Gateway übersetzt zwischen den Protokollen, sodass Sollwerte aus der zentralen Gebäudeleittechnik in die einzelnen KNX‑Räume gelangen und umgekehrt Rückmeldungen zur Zentrale fließen.

Diese Schnittstellen sind eine der häufigsten Fehlerquellen in der Praxis, meist weil sie erst spät in der Planung berücksichtigt werden. Wird das Integrationskonzept dagegen schon im Pflichtenheft festgelegt, lässt sich der Gateway‑Bedarf frühzeitig kalkulieren und in die Stückliste aufnehmen, statt ihn als teuren Nachtrag zu entdecken.

IET‑Berlin für Ihre KNX‑Planung anfragen

Eine gute KNX‑Planung braucht einen Partner, der Elektrotechnik, Energiekonzepte und Bauablauf gemeinsam denkt, statt sie getrennt zu betrachten. Genau das ist die Lücke, die IET‑Berlin für Gewerbebauherren schließt: eine durchgängige Betreuung von der Bedarfsanalyse bis zur Objektbetreuung, aus einer Hand statt über mehrere Schnittstellen.

IET-Berlin

Der Ablauf ist unkompliziert. Sie schildern Nutzungsart, Fläche und geplante Funktionen Ihres Gewerbeobjekts, IET‑Berlin prüft den Bedarf und erstellt darauf ein Angebot nach Leistungsphasen. Wer zusätzlich über Photovoltaik oder Ladeinfrastruktur nachdenkt, kann diese Themen direkt in dieselbe Beratung einbeziehen, statt später separate Anbieter zu koordinieren. Einen Überblick über die verschiedenen Planungsleistungen finden Sie unter Arten von Elektrotechnik-Planung. Fordern Sie ein unverbindliches Erstgespräch an und legen Sie damit den Grundstein für eine KNX‑Anlage, die auch in fünf Jahren noch mitwächst.

Autorenkommentar: Warum praxisnahe KNX‑Planung Kosten spart

Die meisten Kostenüberschreitungen bei KNX‑Projekten entstehen nicht durch die Technik selbst, sondern durch fehlende Abstimmung zwischen Gewerken in der Frühphase. Wer Zonierung, Gruppenadressierung und Schnittstellen erst während der Ausführung klärt, zahlt später doppelt: einmal für die Nachbesserung, einmal für den Zeitverlust. Meine klare Empfehlung an Entscheider: Planen Sie früh, dokumentieren Sie konsequent, und beauftragen Sie einen Fachplaner, bevor die ersten Kabel liegen.

— Alexander Blau

Quellen

Wer tiefer einsteigen möchte, findet bei der KNX Association die Standardreferenz zu Normen und Zertifizierungen. Praktische Planungscheckpunkte liefert Elsner Elektronik, Hintergründe zur Zukunftssicherheit der Technologie Smart Home Feeling. Wer eine Zertifizierung anstrebt, findet beim TÜV Nord passende Kursangebote.

FAQ

Ist KNX noch zeitgemäß?

Ja. Als offener, herstellerunabhängiger Standard nach ISO/IEC 14543‑3 wird KNX kontinuierlich weiterentwickelt, unter anderem durch KNX IP Secure für abgesicherte IP‑Kommunikation und Gateways zu modernen Protokollen wie BACnet.

Wie viel verdient man als KNX‑Programmierer?

Belastbare, aktuelle Gehaltszahlen für KNX‑Programmierer liegen nicht einheitlich vor, das Gehalt hängt stark von Erfahrung, Region und Auftraggeber ab. Eine offizielle Zertifizierung wie der KNX‑Grundkurs verbessert in der Regel die Verhandlungsposition.

Kann ich KNX selbst verlegen?

Die Verkabelung selbst ist technisch machbar, die fachgerechte Planung, Gruppenadressierung und Inbetriebnahme sollte jedoch einem qualifizierten Elektrofachbetrieb oder zertifizierten KNX‑Partner überlassen werden, schon aus Gewährleistungs‑ und Sicherheitsgründen.

Was sind die Nachteile von KNX?

Die Erstinvestition liegt höher als bei einfachen Schalterlösungen, und eine unsaubere Planung ohne klares Adressschema führt zu hohem Wartungsaufwand. Diese Nachteile lassen sich durch eine professionelle KNX Planung Gewerbe mit dokumentierter Übergabe deutlich reduzieren.

Was kostet eine KNX‑Planung für ein Gewerbeobjekt?

Die Kosten hängen von Flächengröße, Zonierungstiefe und Integrationsumfang ab und reichen von kleinen Büroetagen mit überschaubarem Aufwand bis zu großen Objekten mit Zutrittskontrolle und Lastmanagement. Ein detailliertes Angebot von IET‑Berlin schafft hier Klarheit für den konkreten Einzelfall.

Empfehlung
