Kurz gesagt
- Nachträge entstehen, wenn die tatsächlich ausgeführte Leistung vom vertraglich vereinbarten Bausoll abweicht. Bei VOB/B-Verträgen unterscheidet § 2 zwischen Mengenänderungen, geänderten und zusätzlichen Leistungen.
- Die wirksamste Prävention ist eine vollständige, eindeutige Leistungsbeschreibung mit ermittelten Mengen, klaren Schnittstellen und abgestimmten Nutzeranforderungen vor der Vergabe.
- Änderungswünsche des Bauherrn sind die häufigste vermeidbare Ursache; sie gehören in die Entwurfsplanung, nicht in die Bauphase.
- Geht ein Nachtrag ein, wird zuerst die Berechtigung dem Grunde nach geprüft und erst danach der Preis.
- Eine qualifizierte Fachplanung und Bauüberwachung für die Elektrotechnik senkt das Risiko deutlich, weil Lücken erkannt werden, bevor sie Geld kosten.
Was ein Nachtrag rechtlich ist und warum die Einordnung zählt
Der Begriff „Nachtrag“ ist kein Gesetzesbegriff. Gemeint ist der Anspruch des Auftragnehmers auf Anpassung der vereinbarten Vergütung, wenn die auszuführende Leistung vom ursprünglichen Vertragssoll abweicht. Wie die Systematik des § 2 VOB/B zeigt, kommen dafür im Wesentlichen drei Konstellationen in Betracht, die rechtlich unterschiedlich behandelt werden. Für Auftraggeber ist diese Unterscheidung keine akademische Frage: Sie entscheidet darüber, ob ein Anspruch überhaupt entstanden ist und welche formalen Voraussetzungen der Auftragnehmer einhalten musste.
| Konstellation | Regelung | Typisches Beispiel Elektro | Bedeutung für den Auftraggeber |
|---|---|---|---|
| Mengenmehrung | § 2 Abs. 3 VOB/B | Deutlich mehr Meter NYM-Leitung oder Kabeltrasse als im LV angesetzt | Neuer Einheitspreis für Mengen über 110 % des Vordersatzes auf Verlangen |
| Geänderte Leistung | § 2 Abs. 5 VOB/B | Anderer Leuchtentyp, verlegter Unterverteiler, geänderte Schutzklasse | Anspruch entsteht mit der Anordnung des Auftraggebers |
| Zusätzliche Leistung | § 2 Abs. 6 VOB/B | Nicht ausgeschriebene Ladepunkte, zusätzliche Datenanschlüsse | Auftragnehmer muss den Anspruch vor Ausführung ankündigen |
Bei der Mengenmehrung bleibt die Leistung inhaltlich gleich, lediglich die Masse steigt. Erst für den Teil, der über 110 % des Vordersatzes hinausgeht, kann auf Verlangen einer Partei ein neuer Preis vereinbart werden. Bei der geänderten Leistung wird eine bereits geschuldete Leistung inhaltlich angepasst; bei der zusätzlichen Leistung kommt eine bisher nicht vorgesehene Leistungseinheit hinzu. Für Letztere verlangt die VOB/B, dass der Auftragnehmer seinen Vergütungsanspruch ankündigt, bevor er mit der Ausführung beginnt.
Das Anordnungsrecht nach BGB

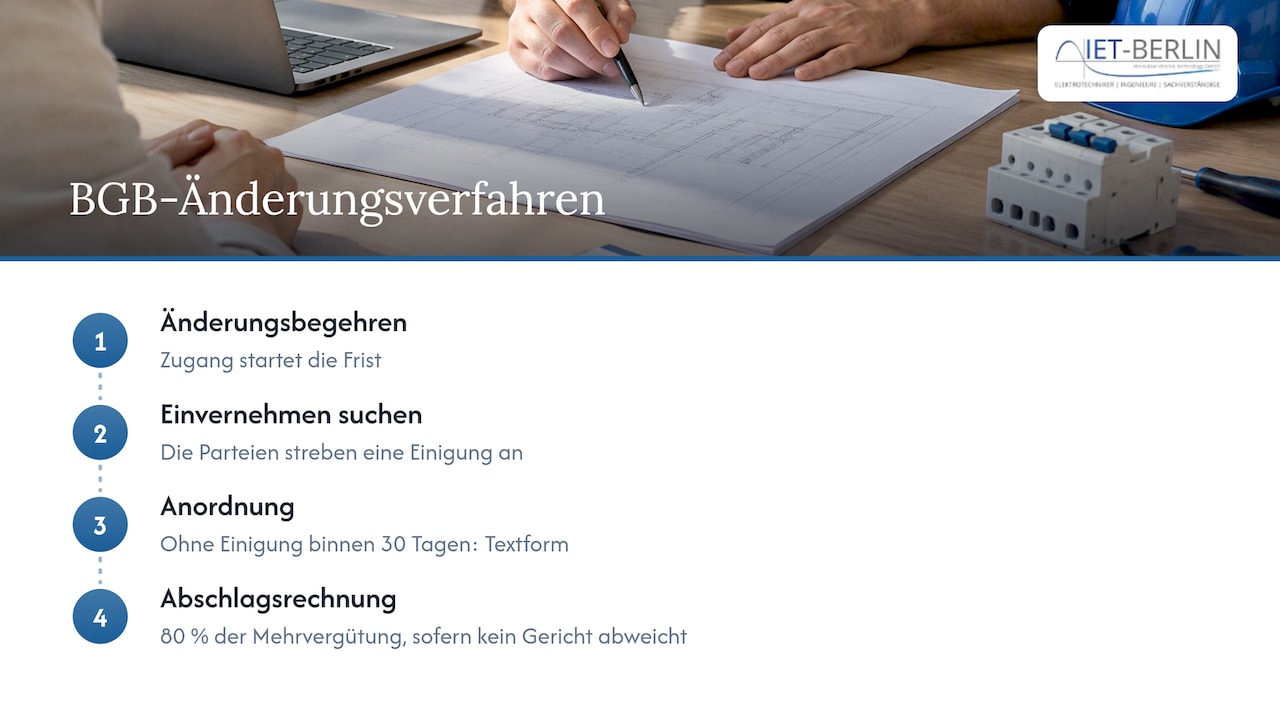

Seit der Reform des Bauvertragsrechts gilt für BGB-Bauverträge ein gesetzliches Anordnungsrecht. Nach § 650b BGB streben die Parteien zunächst Einvernehmen über eine gewünschte Änderung an. Kommt binnen 30 Tagen nach Zugang des Änderungsbegehrens keine Einigung zustande, kann der Besteller die Änderung in Textform anordnen. Besonders folgenreich ist die Abschlagsregelung in § 650c Abs. 3 BGB: Der Unternehmer kann bei Abschlagsrechnungen 80 % der in seinem Nachtragsangebot genannten Mehrvergütung ansetzen, wenn sich die Parteien nicht über die Höhe einigen und keine anderslautende gerichtliche Entscheidung vorliegt.
Für den Bauherrn bedeutet das: Ein nicht sauber vorbereitetes Änderungsbegehren kann schnell zu einer Liquiditätsbelastung führen, deren Berechtigung erst später geklärt wird. Hinzu kommt ein Aspekt, den die Deutsche Bauzeitung hervorhebt: Das Anordnungsrecht setzt voraus, dass die Planung der Änderung vorliegt. Fehlt sie oder war bereits die Ausschreibung mangelhaft, liegt die Verantwortung häufig beim Auftraggeber, und die Verhandlungsposition verschiebt sich zugunsten des Unternehmers. Ob im Einzelfall die VOB/B wirksam vereinbart ist oder BGB-Recht gilt, sollte bei strittigen Forderungen eine Fachanwältin oder ein Fachanwalt für Bau- und Architektenrecht beurteilen.

Wo Nachträge im Gewerk Elektro typischerweise entstehen
Die Elektrotechnik ist für Nachträge besonders anfällig. Sie berührt nahezu jedes andere Gewerk, sie wird von Nutzeranforderungen geprägt, die sich im Projektverlauf konkretisieren, und sie umfasst eine große Zahl kleinteiliger Positionen, deren Mengen sich ohne sorgfältige Ermittlung nur grob schätzen lassen. Aus unserer Projektpraxis lassen sich die Ursachen in fünf Gruppen ordnen.
Unvollständige Grundlagenermittlung
Werden Anschlussleistung, Netzform, Anforderungen an Sicherheitsbeleuchtung, Brandmeldetechnik, IT-Infrastruktur oder künftige Ladeinfrastruktur in der frühen Phase nicht geklärt, fehlen sie später im Leistungsverzeichnis. Was in der Grundlagenermittlung nicht erfasst wird, kommt in der Ausführung als zusätzliche Leistung zurück, dann allerdings ohne Wettbewerb und zu Nachtragspreisen.
Geschätzte statt ermittelte Mengen
Pauschal angesetzte Leitungslängen, Trassenmeter oder Stückzahlen von Installationsgeräten führen regelmäßig zu Mengenabweichungen. Liegt die tatsächliche Menge deutlich über dem Vordersatz, entsteht der Anspruch auf einen neuen Einheitspreis. Liegt sie deutlich darunter, kann ebenfalls eine Preisanpassung verlangt werden, weil Gemeinkosten des Unternehmers nicht mehr gedeckt sind.
Unklare Schnittstellen
Wer schließt die Wärmepumpe an, wer liefert die Kabelwege für die Gebäudeautomation, wer verantwortet die Brandschottungen von Elektrotrassen? Ungeklärte Abgrenzungen zu Heizung, Lüftung, Sanitär, Aufzug, Trockenbau und IT gehören zu den häufigsten Streitpunkten. Jede Leistung, die zwischen zwei Leistungsverzeichnissen „verloren“ geht, wird später einem der Beteiligten als Nachtrag beauftragt.

Änderungswünsche während der Ausführung
Zusätzliche Steckdosen, ein anderes Lichtkonzept, nachträglich gewünschte Photovoltaik oder Wallboxen: Änderungen in der Bauphase sind die teuerste Form der Planung, weil sie Rückbau, Umplanung und Bauzeitverschiebungen nach sich ziehen können.
Widersprüche zwischen Plänen und Leistungsverzeichnis
Wenn Ausführungspläne, Schemata und LV-Positionen nicht übereinstimmen, wird der Auftragnehmer die für ihn günstigere Lesart wählen. Eine Übersicht weiterer typischer Planungsfehler haben wir im Beitrag zu den Fehlerquellen in der Elektroplanung zusammengestellt.
Nachträge vermeiden: die wirksamen Hebel je Leistungsphase
Nachtragsprävention ist keine Einzelmaßnahme, sondern zieht sich durch die Leistungsphasen der HOAI. Die folgenden Schritte haben sich in der elektrotechnischen Fachplanung bewährt.
- Bedarf vollständig erfassen (Leistungsphase 1). In der Grundlagenermittlung werden Nutzung, Nutzeranforderungen, Anschlussbedingungen des Netzbetreibers und absehbare Erweiterungen dokumentiert. Dazu gehört ausdrücklich die Frage, ob Photovoltaik, Speicher oder Ladepunkte heute oder später vorgesehen sind, denn vorbereitete Leerrohre und Reserven in der Verteilung kosten in der Planung einen Bruchteil einer nachträglichen Ertüchtigung.
- Varianten früh entscheiden (Leistungsphasen 2 und 3). Lichtkonzept, Verteilerstruktur, Sicherheitstechnik und Gebäudeautomation werden in Vorplanung und Entwurfsplanung mit dem Bauherrn abgestimmt und schriftlich freigegeben. Jede Entscheidung, die hier dokumentiert wird, ist später kein Änderungsbegehren mehr.
- Mengen ermitteln, nicht schätzen. Leitungslängen, Trassen, Geräte und Leuchten werden aus den Plänen ermittelt. Eine genaue Mengenermittlung macht das Nachtragspotenzial bereits vor der Ausschreibung transparent und reduziert das Risiko von Preisanpassungen über die 110-%-Schwelle hinaus.
- Ausführungsplanung abschließen, bevor ausgeschrieben wird (Leistungsphase 5). Eine belastbare Ausführungsplanung mit Installationsplänen, Stromlaufplänen und Verteilerschemata ist die Grundlage für ein eindeutiges Leistungsverzeichnis. Wer mit einem unfertigen Planstand ausschreibt, verlagert offene Fragen in die Bauphase.
- Leistung eindeutig und erschöpfend beschreiben (Leistungsphase 6). Für öffentliche Auftraggeber verlangt § 7 VOB/A, die Leistung so zu beschreiben, dass alle Unternehmen sie im gleichen Sinne verstehen und ihre Preise sicher berechnen können. Dieser Maßstab ist auch für private Bauherren der richtige. Warum die Ausschreibung mit dem Leistungsverzeichnis steht und fällt, haben wir gesondert erläutert.
- Schnittstellen in einer Matrix festlegen. Eine gewerkeübergreifende Schnittstellenliste regelt, wer welche Leistung liefert, anschließt, prüft und dokumentiert. Sie wird Bestandteil der Vergabeunterlagen aller betroffenen Gewerke.
- Angebote und Urkalkulation prüfen (Leistungsphase 7). Bei der Mitwirkung an der Vergabe werden Angebote auf auffällige Einheitspreise, spekulative Preisgestaltung und Lücken geprüft. Die hinterlegte Urkalkulation, bei öffentlichen Aufträgen etwa über das Formblatt 223 des Vergabehandbuchs, bildet später die Grundlage für die Bewertung von Nachtragspreisen.
- Änderungen in der Ausführung steuern (Leistungsphase 8). In der Objektüberwachung gilt ein fester Änderungsprozess: Kein Änderungswunsch wird mündlich auf der Baustelle beauftragt. Jede Änderung wird geplant, bewertet, als Nachtragsangebot eingeholt und erst nach schriftlicher Freigabe durch den Bauherrn ausgeführt.
Ein Rechenbeispiel zur Mengenschwelle
Im Leistungsverzeichnis sind 2.000 m Kabelrinne mit einem Einheitspreis angesetzt. Tatsächlich werden 2.600 m benötigt, weil die Trassenführung in der Ausschreibung nur grob geschätzt wurde. Bis 2.200 m, also 110 % des Vordersatzes, gilt der vertragliche Einheitspreis. Für die übrigen 400 m kann jede Partei einen neuen Preis verlangen, der sich nach den tatsächlichen Mehr- oder Minderkosten richtet. Ob dieser Preis höher oder niedriger ausfällt, hängt von der Kalkulation ab; sicher ist nur, dass über ihn verhandelt werden muss und dass die Abweichung vermeidbar gewesen wäre. Bei einer aus den Plänen ermittelten Menge entsteht diese Diskussion in der Regel nicht.
Wenn ein Nachtrag eingeht: Prüfung in der richtigen Reihenfolge
Auch bei sorgfältiger Planung werden Nachträge gestellt, etwa wegen unvorhersehbarer Bestandssituationen im Umbau oder neuer Anforderungen des Netzbetreibers. Entscheidend ist dann eine strukturierte Prüfung. Wie Juraforum beschreibt, ist nicht jede Mehrforderung zahlungspflichtig; maßgeblich sind der Bauvertrag, die Ursache der Abweichung und das vereinbarte Vertragsrecht.
Schritt 1: Bausoll klären
Zunächst wird festgestellt, was nach Vertrag, Leistungsverzeichnis, Plänen und Vorbemerkungen geschuldet war. Viele vermeintliche Zusatzleistungen sind bei genauer Betrachtung bereits Teil der vereinbarten Leistung oder als Nebenleistung abgegolten.
Schritt 2: Berechtigung dem Grunde nach prüfen
Ist die Leistung tatsächlich geändert oder zusätzlich? Liegt eine Anordnung des Auftraggebers vor, und wurde bei zusätzlichen Leistungen der Anspruch rechtzeitig angekündigt? Ist die Leistung technisch notwendig? Ein häufiger Fehler besteht darin, direkt über den Preis zu verhandeln. Damit wird der Nachtrag oft stillschweigend dem Grunde nach anerkannt, obwohl die Leistung möglicherweise bereits vom Vertrag gedeckt war.
Schritt 3: Höhe prüfen
Erst danach wird der Preis bewertet: anhand der Urkalkulation, der tatsächlich erforderlichen Kosten und einer nachvollziehbaren Aufgliederung in Lohn, Material, Geräte und Zuschläge. Fehlen wesentliche Angaben, ist das Nachtragsangebot nicht prüfbar und wird mit konkreter Begründung zurückgewiesen. Wie wir Nachträge im Gewerk Elektro systematisch erfassen, bewerten und dokumentieren, beschreibt unser Beitrag zum Nachtragsmanagement Elektro.
Schritt 4: Ergebnis dokumentieren
Jeder Nachtrag wird mit Ursache, Prüfergebnis, vereinbartem Preis und Auswirkung auf Termine und Budget festgehalten. Diese Dokumentation dient nicht nur der Abrechnung, sondern auch der Auswertung: Häufen sich Nachträge einer bestimmten Ursache, liegt der Fehler meist in einer früheren Leistungsphase.
Unsere Sicht: Nachtragsprävention ist Planungsqualität
In unserer Arbeit als Fachplaner für Elektrotechnik beobachten wir regelmäßig, dass Nachträge nicht auf der Baustelle entstehen, sondern Monate zuvor am Schreibtisch. Ein Leistungsverzeichnis, das auf einem unfertigen Planstand beruht, eine Schnittstelle, die niemand eindeutig zugeordnet hat, oder eine Nutzeranforderung, die in der Grundlagenermittlung nicht abgefragt wurde: Jede dieser Lücken wird in der Ausführung zu einer Forderung, über die ohne Wettbewerb verhandelt werden muss.
Wir halten es deshalb für einen Irrtum, Planungsleistungen als Einsparpotenzial zu betrachten. Eine präzise Planung kostet Honorar; eine unpräzise kostet Nachträge, Bauzeit und im ungünstigen Fall Rechtsstreitigkeiten. Wir legen in unseren Projekten besonderen Wert darauf, dass Energiekonzepte, Photovoltaik und Ladeinfrastruktur von Beginn an mitgedacht werden, weil gerade diese Themen in vielen Projekten erst in der Bauphase aufkommen und dann die teuersten Änderungen auslösen. Ebenso wichtig ist uns eine konsequente Projektkoordination mit Architekten, TGA-Planern und ausführenden Unternehmen, denn ein großer Teil der Nachtragsrisiken liegt an den Übergängen zwischen den Gewerken.
Unser Grundsatz lautet: Was der Bauherr bezahlen soll, muss vor der Vergabe beschrieben sein. Warum diese Präzision über den Projekterfolg entscheidet, haben wir in einem Beitrag zur Planungspräzision ausführlich dargelegt.
— Alexander Blau
Elektrofachplanung und Bauüberwachung aus einer Hand
IET-Berlin plant, schreibt aus und überwacht elektrotechnische Anlagen für Neubauten, Umbauten und Modernisierungen in Berlin, Brandenburg und bundesweit. Wir erstellen technische Pläne, Leistungsverzeichnisse und Kostenkalkulationen, koordinieren mit Behörden und Bauunternehmen und begleiten die Ausführung in der Objekt- und Bauüberwachung. Ergänzend beraten wir zu Energiemanagement, Photovoltaik und Ladeinfrastruktur, damit diese Anforderungen nicht erst als Nachtrag auf die Baustelle kommen. Wer ein Projekt mit belastbarer Elektroplanung und kontrolliertem Budget umsetzen möchte, findet einen Überblick über alle Leistungsphasen auf unserer Startseite zur Elektrotechnik-Planung. Sprechen Sie uns an, idealerweise bevor die Ausschreibung beginnt. Hinweise zur Budgetsteuerung bietet zudem unser Beitrag zur kostenbewussten Elektroplanung.
Häufige Fragen
Muss ich eine nicht beauftragte Leistung bezahlen?
Grundsätzlich besteht für Leistungen, die der Auftragnehmer ohne Auftrag und eigenmächtig ausführt, kein Vergütungsanspruch. Ausnahmen kommen in Betracht, wenn der Auftraggeber die Leistung nachträglich anerkennt oder wenn sie für die Vertragserfüllung notwendig war und seinem mutmaßlichen Willen entsprach. Ob eine solche Ausnahme vorliegt, hängt vom Einzelfall ab und sollte bei höheren Beträgen von einer Fachanwältin oder einem Fachanwalt für Baurecht geprüft werden.
Ist ein Nachtrag eine Vertragsänderung?
Ja, im Ergebnis passt ein Nachtrag den Vertrag an, indem Leistung und Vergütung neu bestimmt werden. Bei VOB/B-Verträgen geschieht das über die Regelungen in § 2, bei BGB-Bauverträgen über Einvernehmen oder die Anordnung nach § 650b BGB. Damit die Änderung belastbar ist, sollte sie stets schriftlich mit Leistungsinhalt, Preis und gegebenenfalls Terminauswirkung festgehalten werden.
Wer trägt die Kosten für die Erstellung eines Nachtragsangebots?
Den Aufwand für die Kalkulation eines gewöhnlichen Nachtragsangebots trägt in der Praxis meist der Auftragnehmer, da er zu seiner üblichen Angebotstätigkeit gehört. Anders kann es liegen, wenn für die Änderung umfangreiche Planungsleistungen des Auftragnehmers erforderlich sind oder der Vertrag eine Vergütung vorsieht. Eine klare vertragliche Regelung vor Baubeginn vermeidet hier Streit.
Wann ist ein Nachtrag nicht prüfbar?
Ein Nachtragsangebot ist nicht prüfbar, wenn der Auftraggeber Grund und Höhe der Forderung anhand der vorgelegten Unterlagen nicht nachvollziehen kann. Typische Mängel sind eine fehlende Beschreibung der Abweichung vom Bausoll, fehlende Mengennachweise oder ein Preis ohne Aufgliederung in Lohn, Material, Geräte und Zuschläge. Der Auftraggeber sollte das Angebot dann mit konkreter Benennung der fehlenden Angaben zurückweisen.
Ab welcher Mengenabweichung gibt es einen neuen Einheitspreis?
Nach § 2 Abs. 3 VOB/B kann bei einer Überschreitung des Vordersatzes um mehr als 10 % für die darüber hinausgehende Menge ein neuer Preis verlangt werden. Auch bei deutlichen Mindermengen ist eine Anpassung möglich. Eine sorgfältige Mengenermittlung in der Ausführungsplanung ist der verlässlichste Schutz vor solchen Anpassungen.
Quellen
- § 650b BGB: Änderung des Vertrags, Anordnungsrecht des Bestellers
- § 650c BGB: Vergütungsanpassung bei Anordnungen
- § 7 VOB/A: Leistungsbeschreibung
- Vergabescanner: Nachträge im Bauvertrag nach § 2 VOB/B
