Kurz gesagt:
- Für die rechtssichere Submetering-Planung müssen Mess-, Kommunikations- und rechtliche Aspekte von Anfang an integriert werden, um teure Nachrüstungen zu vermeiden.
- Eine klare Abgrenzung zwischen Wärme-, Wasser- und Strommessung sowie deren rechtliche Einordnung beeinflusst Gerätewahl, Schnittstellen und Verträge erheblich.
- Die Wahl der Funkstandards LoRaWAN, Wireless M-Bus oder kabelgebundener M-Bus richtet sich nach Gebäudetyp und Flexibilitätsbedarf, wobei technische Schnittstellen offen gehalten werden sollten.
- Frühe rechtliche Klärung und Einbindung der IT- sowie Messstellenbetreiber verhindern nachträgliche Anpassungen und sichern eine belastbare Planung.
- Die Kosten des Submeterings umfassen Hardware, Montage, IT-Anbindung, Eichung sowie laufenden Service, mit einer Projektlaufzeit von mehreren Monaten bis zum Regelbetrieb.
Was ist Submetering und wie unterscheidet es sich vom Smart Metering?
Submetering bezeichnet die verbrauchsgenaue Erfassung von Wärme, Warmwasser oder Strom auf Ebene einzelner Nutzungseinheiten innerhalb eines Gebäudes, etwa pro Wohnung oder Gewerbeeinheit. Der Zweck ist fast immer die verursachungsgerechte Abrechnung von Betriebs- und Heizkosten, nicht die energiewirtschaftliche Steuerung.
Genau hier liegt die Abgrenzung zum Smart Metering. Ein intelligentes Messsystem im Sinne des MsbG erfasst sogenannte energiewirtschaftlich relevante Daten (ERD) und ist an ein Smart-Meter-Gateway (SMGW) angebunden. Die Bundesnetzagentur stellt klar, dass Submetering-Daten aus Wärme- oder Wasserzählern in der Regel nicht zu den ERD zählen, solange sie nicht mit Strom über das Liegenschaftsmodell gebündelt werden.
Für Eigentümer bedeutet das konkret:
- Reine Wärme- und Wasserzähler lösen normalerweise keine SMGW-Pflicht aus.
- Wird Strom über das Liegenschaftsmodell nach §6 MsbG gebündelt vergeben, ändert sich die Ausgangslage.
- Die Wahl des Messstellenbetreibers bleibt dennoch beim Anschlussnehmer, sofern die gesetzlichen Bündelvoraussetzungen erfüllt sind.
Rechtsrahmen: HeizkostenV und Messstellenbetriebsgesetz, was Planer beachten müssen
Die HeizkostenV bildet das rechtliche Rückgrat jeder Wärme- und Warmwassererfassung. Sie schreibt in mehreren Paragrafen konkrete Pflichten vor, die eine Planung technisch abbilden muss.
- Nach §5 HeizkostenV müssen neu eingebaute Ausstattungen fernablesbar sein, bestehende nicht fernablesbare Geräte unterliegen einer Nachrüstpflicht mit Fristen bis Ende 2026.
- §6a HeizkostenV verlangt bei fernablesbaren Systemen regelmäßige Verbrauchsinformationen in regelmäßigen, gesetzlich vorgegebenen Intervallen, mit definierten Pflichtangaben zu Energieanteilen und Kosten.
- Das MsbG regelt parallel das Liegenschaftsmodell: Ein neuer Messstellenbetreiber darf nur dann gebäudeweit beauftragt werden, wenn er Strom mit mindestens einer weiteren Sparte bündelt.

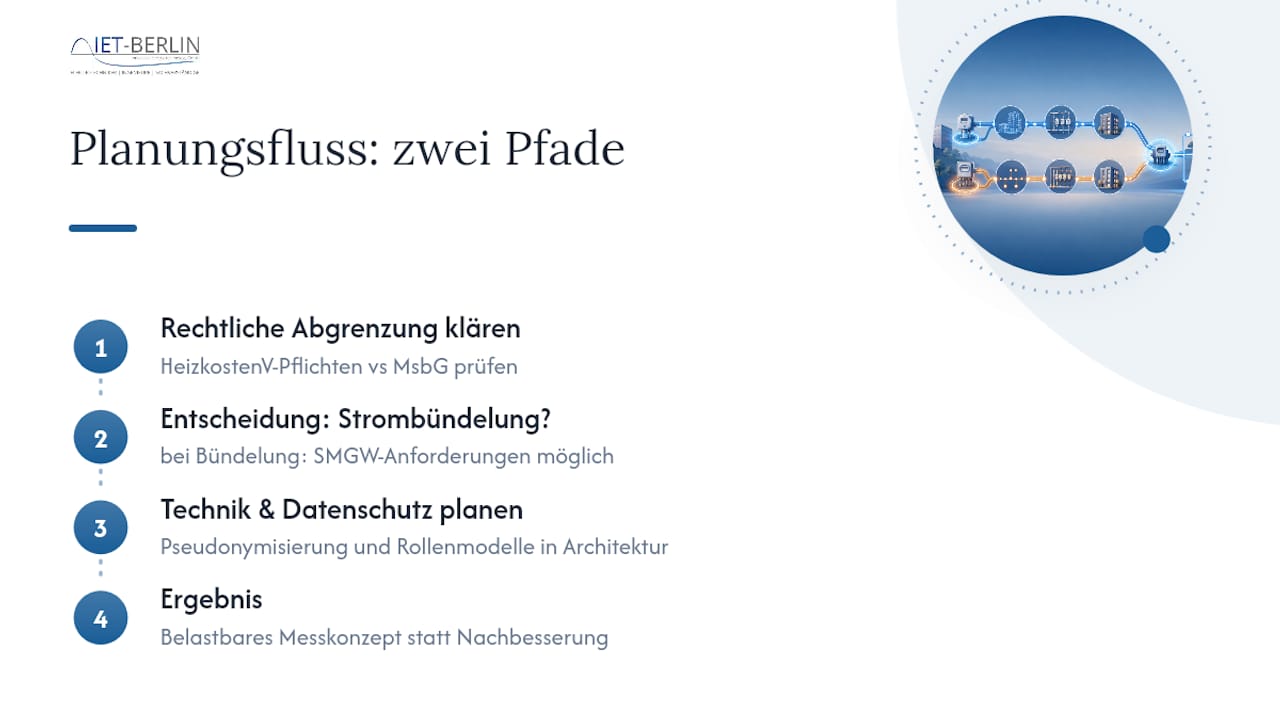

Die praktische Konsequenz für Ihre Planung: Prüfen Sie frühzeitig, ob Ihr Vorhaben rein unter die HeizkostenV fällt oder ob durch eine Strombündelung MsbG-Pflichten und damit eine SMGW-Anbindung entstehen. Diese Abgrenzung entscheidet über Gerätewahl, Kommunikationsnetz und Vertragspartner, lange bevor der erste Zähler verbaut wird.
Welche Messgeräte und Funkstandards eignen sich für Submetering-Systeme?
Die Gerätewahl folgt der Sparte. Wärmezähler und Warmwasserzähler unterliegen dem Eichrecht und benötigen regelmäßige Nacheichung, Heizkostenverteiler nach Verdunstungs- oder Elektronikprinzip erfassen anteilige Heizkosten an Heizkörpern, und Strom-Subzähler messen den Verbrauch einzelner Stromkreise oder Einheiten. Jede Kategorie bringt eigene Anforderungen an Bauform und Ablesbarkeit mit.
Bei der Kommunikationstechnik stehen Planer meist vor drei Optionen:
- LoRaWAN überbrückt große Reichweiten mit geringem Energieverbrauch und eignet sich für Bestandsgebäude mit dicken Wänden oder verteilten Kellerräumen.
- Wireless M-Bus ist im deutschen Markt für Wärme- und Wasserzähler etabliert und arbeitet funkbasiert ohne feste Verkabelung zwischen Zähler und Datensammler.
- M-Bus (kabelgebunden) bleibt die robuste Wahl für Neubauten, in denen Leitungswege ohnehin mitgeplant werden, bietet aber weniger Flexibilität bei nachträglichen Änderungen.
Die Interoperabilität entscheidet über die Zukunftsfähigkeit: Ein Messkonzept, das Schnittstellen zu einem möglichen SMGW offen hält, erspart spätere Umbauten, auch wenn die aktuelle Sparte noch nicht anbindungspflichtig ist. Mehr zur technischen Kette zwischen Gateway, Steuerbox und Gebäude-IT liefert der Beitrag zu Smart Meter Gateway und HEMS.
Wie läuft die Submetering-Planung Schritt für Schritt ab?
Ein tragfähiges Messkonzept entsteht nicht am Reißbrett allein, sondern in einer Abfolge, die rechtliche, technische und organisatorische Fragen sauber trennt.
- Bedarfsermittlung und Zieldefinition. Klären Sie, welche Sparten erfasst werden sollen und welches Abrechnungsmodell dahintersteht, verbrauchsabhängig, pauschal oder gemischt. Diese Entscheidung bestimmt später Zählerzahl und Kommunikationsaufwand.
- Messkonzept entwickeln. Legen Sie Zählerstandorte, Redundanzen bei kritischen Messpunkten und den Kommunikationsplan fest. Ein detailliertes Messkonzept für Strom zeigt, wie Planer diese Schritte dokumentieren.
- Regulatorische Klärung. Bestimmen Sie, ob eine SMGW-Pflicht entsteht, und wählen Sie Messstellenbetreiber sowie Abrechnungsdienstleister vertraglich aus.
- Ausschreibung. Formulieren Sie Leistungsverzeichnisse mit klaren Eichanforderungen und Schnittstellenspezifikationen.
- Einbau und Eichung. Die Montage erfolgt nach Bauplan, gefolgt von der eichrechtlich vorgeschriebenen Erstprüfung.
- Testbetrieb. Prüfen Sie Datenübertragung, Ablesequalität und Abrechnungsschnittstellen unter realen Bedingungen, bevor der Regelbetrieb beginnt.
- Übergang in den Regelbetrieb. Definieren Sie Zuständigkeiten für Störungsmeldungen, Ablesung und jährliche Abrechnung.
Profi-Tipp: Binden Sie den Messstellenbetreiber und die IT-Abteilung schon in Schritt zwei ein, nicht erst bei der Ausschreibung. Frühe Abstimmung verhindert, dass ein gewähltes Funknetz später nicht zur vorhandenen Gebäude-IT passt.
Welche Datenschutz- und Sicherheitsanforderungen gelten für Submetering-Daten?
Auch wenn Submetering-Daten meist keine ERD sind, verlangen sie einen sorgfältigen Umgang mit personenbezogenen Verbrauchsdaten. Die BfDI empfiehlt die Pseudonymisierung von Lastgängen, sobald Rückschlüsse auf einzelne Haushalte möglich sind, und orientiert sich dabei an den Schutzprofilen und der Technischen Richtlinie TR-03109 des BSI.
- Verschlüsselte Übertragung zwischen Zähler, Datensammler und Abrechnungssystem.
- Klare Zugriffszonen und Rollenmodelle, sodass nur berechtigte Stellen Verbrauchsdaten einsehen.
- Lückenlose Protokollierung aller Zugriffe als Nachweis gegenüber Aufsichtsbehörden.
- Vertragliche Fixierung der Datennutzung mit jedem eingebundenen Dienstleister.
Ein Punkt wird in der Praxis oft unterschätzt: Wer Pseudonymisierung und Rollenmodelle erst nach dem Rollout nachrüstet, zahlt deutlich mehr als bei Berücksichtigung in der Architekturplanung. Details zur konkreten Umsetzung liefert der Beitrag zum Datenschutz bei Smart Metern.
Was kostet eine Submetering-Umsetzung und wie sieht der Zeitplan aus?
Die Kosten verteilen sich auf mehrere Blöcke, die selten isoliert betrachtet werden dürfen.
- Hardware: Zähler, Datensammler und gegebenenfalls Gateway-Komponenten.
- Montage und Elektroinstallation vor Ort.
- IT-Integration in bestehende Abrechnungs- und Verwaltungssysteme.
- Eichung und wiederkehrende Nacheichung nach gesetzlichen Zyklen.
- Laufender Service für Ablesung, Störungsbehebung und Jahresabrechnung.
Vom ersten Konzept bis zum Regelbetrieb vergehen bei mittleren Wohnanlagen häufig mehrere Monate, abhängig von Gebäudegröße und Ausschreibungsdauer. Wer die Nachrüstfristen der HeizkostenV bis Ende 2026 im Blick behält, sollte die Vorplanung entsprechend früh ansetzen, statt kurz vor Fristablauf unter Zeitdruck zu geraten.
Wie unterstützt IET-Berlin die Umsetzung von Submetering-Projekten?

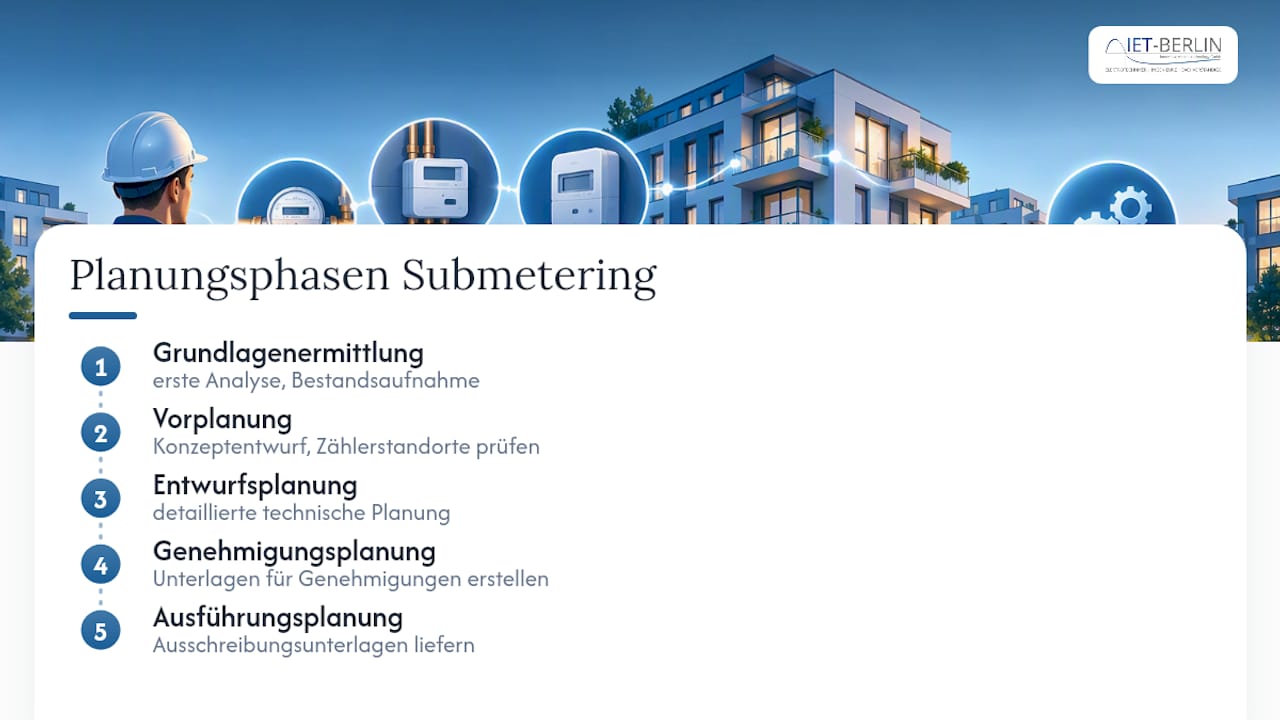

Elektrotechnische Planungsprojekte werden idealerweise von der ersten Analyse bis zur Bauüberwachung in klar abgegrenzten Leistungsphasen begleitet. Für ein Submetering-Vorhaben beginnt das mit der Grundlagenermittlung, gefolgt von Vorplanung, Entwurfsplanung und Genehmigungsplanung, bevor die Ausführungsplanung die konkreten Ausschreibungsunterlagen liefert.
Für Auftraggeber lohnt sich vorab eine Checkliste: Bestandspläne der Gebäudetechnik, aktuelle Zählerstandorte, bestehende Verträge mit Messstellenbetreibern, IT-Schnittstellen der Hausverwaltung und die Zieldefinition zum Abrechnungsmodell. Wer diese Unterlagen vor dem ersten Gespräch zusammenstellt, verkürzt die Grundlagenermittlung erheblich.
Ein Messkonzept ist nur so belastbar wie die Sorgfalt bei Zählerstandorten, Eichpflichten und Datenzugriffsrechten in den zugrundeliegenden Leistungsverträgen.
Warum reine Anbieter-Vergleiche bei der Submetering-Planung zu kurz greifen
Die meisten Ratgeber zu diesem Thema listen Zählertypen und Funkstandards auf, als wäre die technische Wahl das eigentliche Problem. Das greift zu kurz. Die schwierigsten Fehler entstehen nicht bei der Gerätewahl, sondern an der Schnittstelle zwischen HeizkostenV-Pflichten und MsbG-Vorgaben, wo Planer zu spät merken, dass eine Strombündelung plötzlich SMGW-Anforderungen auslöst, obwohl die ursprüngliche Wärmeerfassung davon unberührt sein sollte.

Konventionelle Beratung behandelt Datenschutz zudem oft als nachgelagerten Compliance-Punkt, der irgendwann vor der Inbetriebnahme abgehakt wird. Das ist rückwärts gedacht. Pseudonymisierung und Rollenmodelle gehören in die Architekturentscheidung, nicht in die Betriebsdokumentation danach. Wer Zugriffszonen erst definiert, wenn die Hardware schon verbaut ist, baut häufig um, statt einmal richtig zu planen.
Meine Einschätzung: Eigentümer sollten zuerst die rechtliche Abgrenzung klären, danach Technik wählen und Datenschutz von Beginn an mitdenken, nicht in dieser Reihenfolge vertauscht. Genau diese Reihenfolge unterscheidet ein belastbares Messkonzept von einer teuren Nachbesserung.
— Alexander Blau
IET-Berlin: So begleiten wir Ihr Submetering-Vorhaben
Elektrotechnische Anlagen werden oft ganzheitlich geplant, um die Koordination zwischen Messstellenbetreiber, Softwareanbieter und Elektroinstallateur zu erleichtern – von der Grundlagenermittlung bis zur Bauüberwachung.

Für ein Submetering-Projekt beginnt die Zusammenarbeit meist mit einer Grundlagenermittlung, in der Bestand, Zieldefinition und rechtliche Einordnung geklärt werden. Darauf folgt bei Bedarf die Vorplanung mit einem konkreten Messkonzept. Auch für angrenzende Themen wie den Betrieb der erfassten Daten bietet IET-Berlin eine Beratung zum Energiemanagement an, etwa wenn Verbrauchsdaten später für die Betriebsoptimierung genutzt werden sollen. Bringen Sie zum Erstgespräch Bestandspläne und die aktuelle Zählerstruktur mit, das beschleunigt die erste Einschätzung erheblich. Nehmen Sie über die Leistungsübersicht Kontakt auf und klären Sie im Erstgespräch, welche Leistungsphase für Ihr Projekt den richtigen Einstieg bildet.
Quellen
- HeizkostenV §5 Ausstattung zur Verbrauchserfassung — Gesetze im Internet
- Bundesnetzagentur — Messeinrichtungen / Intelligente Messsysteme
- BfDI — Smart Metering und Smart Meter Gateway
- HeizkostenV §6a Abrechnungs- und Verbrauchsinformationen — Gesetze im Internet
Prüfen Sie diese Primärquellen vor verbindlichen Entscheidungen, gesetzliche Details ändern sich schneller als mancher Ratgeber aktualisiert wird.
FAQ
Was bedeutet Submetering genau?
Submetering bezeichnet die verbrauchsgenaue Messung von Wärme, Wasser oder Strom auf Ebene einzelner Nutzungseinheiten in einem Gebäude. Der Zweck ist die verursachungsgerechte Kostenabrechnung, geregelt unter anderem durch die HeizkostenV.
Was versteht man unter Metering allgemein?
Metering ist der Oberbegriff für jede Form der Verbrauchsmessung, von einfachen mechanischen Zählern bis zu vernetzten intelligenten Messsystemen. Submetering ist eine Unterform davon, die sich auf einzelne Gebäudeeinheiten statt auf den gesamten Netzanschluss bezieht.
Was ist ein Subzähler?
Ein Subzähler misst den Verbrauch eines einzelnen Bereichs, etwa einer Wohnung oder eines Stromkreises, getrennt vom Hauptzähler des Gebäudes. Er liefert die Grundlage für eine verbrauchsgerechte interne Abrechnung, ohne selbst an das öffentliche Versorgungsnetz gemeldet zu werden.
Was ist Energy Metering?
Energy Metering umfasst die systematische Erfassung von Energieverbräuchen, meist zur Analyse, Abrechnung oder Betriebsoptimierung. Im Gebäudekontext überschneidet es sich stark mit Submetering, wenn einzelne Nutzungseinheiten oder Anlagenteile separat erfasst werden.
Wer hilft bei der Planung eines Submetering-Projekts?
Eine elektrotechnische Fachplanung, wie sie IET-Berlin über die Leistungsphasen 1 bis 5 anbietet, begleitet Eigentümer von der Bedarfsermittlung bis zur Ausführungsplanung. Konkrete Preise werden meist projektbezogen im Erstgespräch genannt, da sie sich nach Umfang und Leistungsphase richten.
