Ladeinfrastruktur für Immobilien: Zukunftssicher planen 2026

Wer als Immobilienverwalter, Bauträger oder Eigentümer jetzt handelt, setzt auf ein gemeinsames Gesamtkonzept: Vorverkabelung, intelligentes Lastmanagement und ein rechtzeitig gestellter Förderantrag.

gutachter

Das ist der einzige Weg, der gleichzeitig Rechtssicherheit, Netzverträglichkeit und eine nachhaltige Wertsteigerung der Immobilie schafft. Einzellösungen durch Mieter mögen kurzfristig einfacher wirken, sind aber langfristig teurer und förderrechtlich oft ausgeschlossen.

TL;DR — Prioritätenliste für Entscheider:

  • Bedarfserfassung: Nutzerabfrage durchführen, Mindestquote für Förderfähigkeit prüfen
  • Fachplanung beauftragen: Leistungsverzeichnis, Lastberechnung, Netzanschlussprüfung durch ein Ingenieurbüro
  • Netzbetreiber abstimmen: Frühzeitig Kontakt aufnehmen, Lastgangmessung klären
  • Vorverkabelung realisieren: Leerrohre und Zuleitungen im Zuge von Baumaßnahmen verlegen
  • Förderantrag stellen: Fristen beachten, Beschlusslage in der WEG sichern

Profi-Tipp: Berufen Sie eine außerordentliche Eigentümerversammlung ein, bevor Sie einen Förderantrag stellen. Ohne gültigen WEG-Beschluss ist der Antrag formal nicht einreichbar.


Was gehört in eine zukunftssichere Ladelösung für Wohn‑ und Gewerbeimmobilien?

Ladeinfrastruktur, die heute installiert wird, muss in zehn Jahren noch erweiterbar sein. Das gelingt nur, wenn technische und organisatorische Komponenten von Anfang an zusammengedacht werden, statt isoliert zu installieren.

Technische Kernkomponenten:

  • Vorverkabelung und Leerrohre: Separate Leerrohre für Strom- und Kommunikationsleitungen; Planungsempfehlungen nach DIN/VDE-Normen sehen als Mindestzuleitung für Wallboxen 32 A vor
  • Wallboxen (AC 11–22 kW): Typ-2-Steckdosen als Standard; Auswahl abhängig von Nutzergruppe und Stellplatztyp
  • Zähler- und Messkonzept: Separater Ladezähler je Stellplatz oder Submetering-Lösung für rechtssichere Mieterabrechnung
  • Backend und Abrechnungsschnittstellen: OCPP-kompatible Systeme für Fernüberwachung, Nutzerverwaltung und Abrechnung

Energiemanagement als Pflichtbaustein:

Lastmanagement ist in Mehrparteienhäusern oft technisch zwingend, um teure Ertüchtigungen des Netzanschlusses zu vermeiden. Es erlaubt, mehr Ladepunkte innerhalb der bestehenden Anschlussleistung zu betreiben, indem Spitzenlasten gedrosselt werden. Die Einbindung von Photovoltaik und Batteriespeicher senkt die Betriebskosten zusätzlich und ermöglicht die Teilnahme an den Flexibilitätsmechanismen nach § 14a EnWG. Wer PV und Ladeinfrastruktur gemeinsam plant, erzielt messbar niedrigere Ladekosten pro kWh.

Steuerung der Stromverteilung im Verteilerkasten eines Wohngebäudes zur optimalen Lastregelung

Organisatorische Bausteine:

BausteinInhaltZweck
LeistungsverzeichnisNeutrale, standardisierte LeistungsbeschreibungVergleichbare Ausschreibung, Gewährleistungssicherheit
BetriebskonzeptZugangsregeln, Wartungsintervalle, HaftungsregelungRechtssicherheit im laufenden Betrieb
AbrechnungsregelnSubmetering, Drittanbieter-BackendTransparente Kostenverteilung
WartungskonzeptRegelmäßige Prüfung, StörungsmanagementBetriebssicherheit und Haftungsminimierung

Profi-Tipp: Lassen Sie Leistungsverzeichnisse mit neutralen, standardisierten Leistungsbeschreibungen erstellen. Nur so bleiben Ausschreibungen vergleichbar und spätere Gewährleistungsfälle lösbar.


Welche Förderungen und Regelungen gelten für Immobilienprojekte 2026?

Das Bundesministerium für Verkehr hat ein Förderprogramm aufgelegt, das Wandladestationen inklusive technischer Ausrüstung, Netzanschluss und notwendiger Baumaßnahmen unterstützt. Für den Ausbau steht ein erhebliches Fördervolumen bereit.

Förderfähige Maßnahmen laut Förderaufruf 2026:

  • Ladepunkte bis maximal 22 kW (AC)
  • Vorverkabelung und Leerrohre
  • Netzanschluss und notwendige Netzertüchtigung
  • Energiemanagementsysteme einschließlich Lastmanagement

Mindestanforderungen: Gefördert werden Projekte ab mindestens sechs Stellplätzen oder 20 % Vorverkabelungsquote. Wer diese Schwelle nicht erreicht, geht leer aus, unabhängig von der technischen Qualität des Projekts.

Ausschlüsse und Fristen: Besteht nach dem Gebäude-Elektromobilitätsinfrastruktur-Gesetz (GEIG) eine gesetzliche Pflicht zur Vorrüstung, entfällt der Förderanspruch für diese Maßnahmen. Viele Programme arbeiten nach dem Prinzip „first come, first served.“ Wer den Antrag zu spät einreicht, verliert den Zugang zur Förderung, auch wenn das Projekt technisch einwandfrei ist. Nach einer positiven Erstzusage gilt in der Regel eine Frist von sechs Monaten für die Einreichung des Beschlusses.

Profi-Tipp: Bereiten Sie den Förderantrag parallel zur Fachplanung vor. Wer erst nach dem WEG-Beschluss mit der Antragsstellung beginnt, riskiert, dass das Programm bereits ausgeschöpft ist.

Für Neubauten gelten zusätzlich die GEIG-Vorrüstungspflichten, die unabhängig von Förderungen einzuhalten sind.


Wie läuft die Planung und Umsetzung eines Ladeinfrastrukturprojekts ab?

  1. Bedarfserhebung und Nutzerabfrage: Ermitteln Sie, wie viele Stellplätze tatsächlich mit Ladepunkten ausgestattet werden sollen. Bei Bestandsimmobilien empfiehlt sich eine schriftliche Befragung aller Eigentümer und Mieter, da gebündelte Lösungen mit gemeinsamer Vorverkabelung langfristig wirtschaftlicher sind als Einzelanschaffungen. Prüfen Sie gleichzeitig, ob die Mindestquote für Förderfähigkeit erreicht wird.
  2. Fachplanung durch ein Ingenieurbüro: Ein qualifizierter Fachplaner erstellt das Leistungsverzeichnis, berechnet den Leistungsbedarf und prüft den Netzanschluss. Ohne diese Grundlage ist weder eine belastbare Ausschreibung noch ein Förderantrag möglich. Die Fachplanung für Ladeinfrastruktur umfasst alle Leistungsphasen nach HOAI.
  3. Abstimmung mit dem Netzbetreiber: Die Nationale Leitstelle Ladeinfrastruktur empfiehlt eine enge, frühzeitige Abstimmung mit dem lokalen Netzbetreiber. Dabei wird geklärt, ob eine Lastgangmessung erforderlich ist und welche Netzanschlusskapazitäten verfügbar sind. Diese Abstimmung erhöht die Genehmigungssicherheit erheblich.
  4. Vorverkabelung und bauliche Maßnahmen: Leerrohre und Zuleitungen sollten im Zuge laufender Baumaßnahmen verlegt werden. Nachträgliche Kabelverlegung treibt die Kosten erheblich in die Höhe; Planer kalkulieren bei fehlender Vorverkabelung mit deutlich höheren Gesamtkosten. Parallel dazu wird der Förderantrag gestellt.
  5. Installation, Abnahme und Betrieb: Nach der Installation erfolgen Abnahme, Messkonzeptprüfung und Backend-Anbindung. Wartung und Betrieb werden vertraglich geregelt.

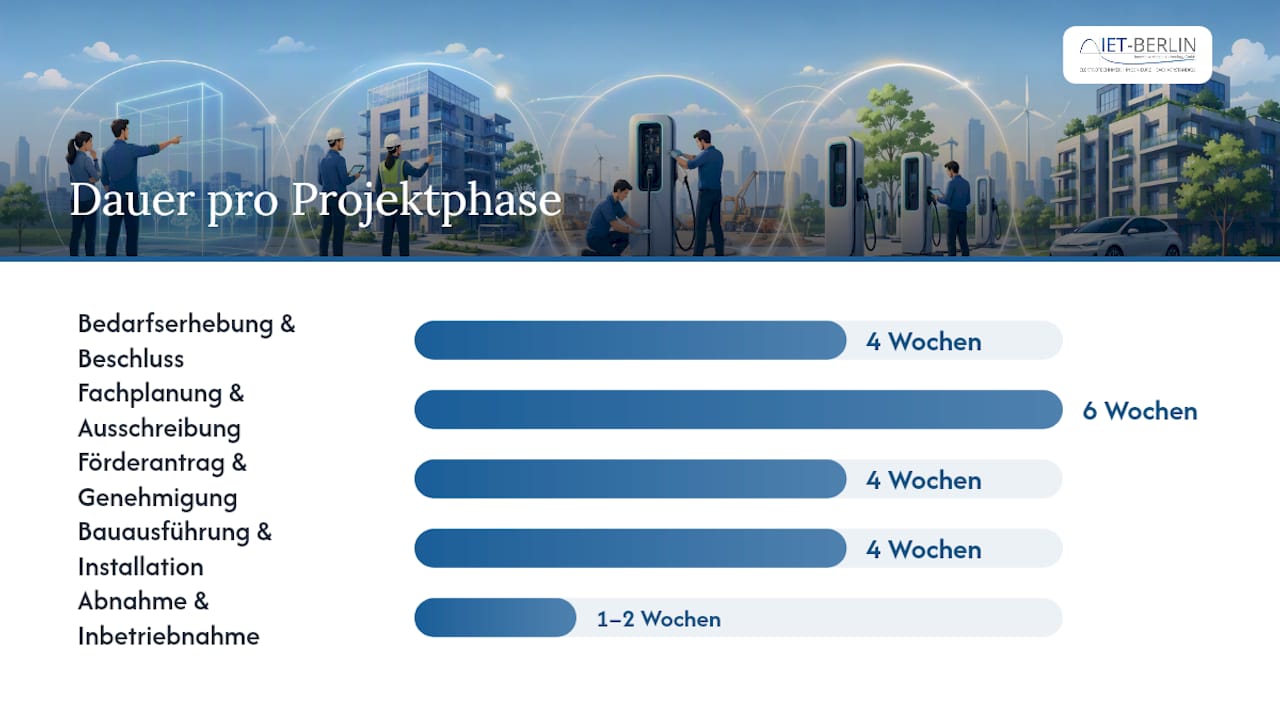

PhaseTypische DauerKritischer Pfad
Bedarfserhebung und Beschluss4 WochenWEG-Versammlung einberufen
Fachplanung und Ausschreibung6 WochenLeistungsverzeichnis, Netzbetreiber
Förderantrag und Genehmigung4 WochenFristen beachten
Bauausführung und Installation4 WochenVorverkabelung zuerst
Abnahme und Inbetriebnahme1–2 WochenMesskonzept, Backend

Wie läuft die Planung und Umsetzung eines Ladeinfrastrukturprojekts ab? — overview diagram

Welche Betriebs- und Abrechnungsmodelle eignen sich für Wohnanlagen?

ModellVorteileNachteileGeeignet für
Separater Ladezähler je StellplatzRechtssicher, einfach ablesbarHöhere InstallationskostenWEG mit wenigen Ladepunkten
Submetering über BackendSkalierbar, automatisierte AbrechnungAbhängigkeit von DrittanbieterGrößere Wohnanlagen
Zählerprotokoll manuellKostengünstigFehleranfällig, aufwändigÜbergangslösung

Nutzerverwaltung und Zugangskontrolle:

  • RFID-Karten oder App-basierte Freischaltung als Standard für gewerbliche und gemischte Nutzung
  • Zeitliche Reservierung verhindert Blockierung von Stellplätzen durch Nichtlader
  • Fair-Use-Regeln sollten in der Hausordnung oder Nutzungsvereinbarung verankert sein

Vertragliche Klarheit ist hier keine Formalie, sondern Haftungsschutz. Leistungsverzeichnisse sollten Betrieb, Wartungspflichten und Haftung für Ausfälle eindeutig regeln, damit im Schadensfall keine Zuständigkeitslücken entstehen.


Was kosten Ladeinfrastrukturprojekte, und wann rechnen sie sich?

KostenblockTypische BandbreiteHinweis
Hardware (Wallbox je Stellplatz)500 €Abhängig von Leistungsklasse und Ausstattung
Vorverkabelung und LeerrohreStark abhängig von Bestandssituation
Netzanschluss und ErtüchtigungProjektabhängigLastmanagement kann Upgrade vermeiden
Installation und Inbetriebnahme300 € je LadepunktInkl. Abnahme und Dokumentation
Backend und Abrechnung5–20 € monatlich je LadepunktLaufende Betriebskosten

Finanzierungsmodelle im Überblick:

  • Eigentümerfinanzierung: Volle Kontrolle, keine Abhängigkeit; erfordert Liquidität und WEG-Beschluss
  • Contracting/Betreibermodell: Drittanbieter finanziert und betreibt; geringere Anfangsinvestition, aber langfristige Vertragsbindung
  • Leasing: Planbare Monatsraten; steuerlich interessant für gewerbliche Eigentümer
  • Fremdfinanzierung: Bankkredit oder KfW-Darlehen; sinnvoll bei größeren Projekten mit klarer Wirtschaftlichkeitsrechnung

Ein einfaches Rechenbeispiel: Bei zehn Ladepunkten mit je 50 Ladevorgängen pro Monat und einem Abrechnungsaufschlag von 0,05 € je kWh auf 20 kWh Durchschnittsladung ergibt sich ein monatlicher Deckungsbeitrag von 500 €. Damit amortisiert sich eine Gesamtinvestition von 30.000 € in etwa fünf Jahren, ohne Förderung einzurechnen.


Welche Fehler gefährden Ladeinfrastrukturprojekte in der Praxis?

Technische Risiken:

  • Unzureichende Vorverkabelung: Fehlende Leerrohre zwingen später zu aufwändigen Stemmarbeiten
  • Falsch dimensionierter Hausanschluss: Ohne Lastmanagement reicht die Anschlussleistung für mehrere gleichzeitig ladende Fahrzeuge oft nicht aus
  • Fehlende Kommunikationsleitungen: Ohne separate Leerrohre für Datenkabel ist kein Backend-Betrieb möglich

Organisatorische Risiken:

  • Einzelanschaffungen durch Mieter ohne Gesamtkonzept: Diese blockieren spätere Gemeinschaftslösungen und sind in der Regel nicht förderfähig
  • Fehlende Beschlusslage in der WEG: Ohne gültigen Eigentümerbeschluss ist weder Förderantrag noch Beauftragung rechtssicher möglich

Finanzielle Risiken:

  • Förderablehnung durch Formalfehler: Unvollständige Unterlagen oder verpasste Fristen führen zu Totalverlust des Förderanspruchs
  • Unklare Kostenverteilung: Ohne vorab geregelten Verteilerschlüssel entstehen Konflikte in der WEG

Profi-Tipp: Beauftragen Sie die Fachplanung, bevor Sie Angebote von Installateuren einholen. Nur ein vollständiges Leistungsverzeichnis schützt Sie vor Nachforderungen und sichert die Vergleichbarkeit der Angebote.


Warum ein Fachplaner den Unterschied macht — der IET-Berlin-Praxisansatz

Professionelle elektrotechnische Planung ist kein optionaler Mehraufwand, sondern die Grundlage für ein förderfähiges, genehmigungssicheres und wirtschaftliches Projekt. Wer ohne Fachplanung direkt zur Ausführung übergeht, riskiert teure Nachinstallationen und den Verlust von Fördermitteln.

Leistungen, die den Unterschied machen:

  • Leistungsphasenorientierte Planung nach HOAI: Von der Vorplanung bis zur Objektbetreuung
  • Erstellung neutraler Leistungsverzeichnisse für vergleichbare Ausschreibungen
  • Koordination mit dem lokalen Netzbetreiber und Klärung des Netzanschlussbedarfs
  • Abnahme, Dokumentation und Übergabe an den Betreiber

Praxisnutzen für Eigentümer und Verwalter:

  • Vermeidung teurer Nachinstallationen durch vorausschauende Leerrohrplanung
  • Höhere Förderfähigkeit durch vollständige und normgerechte Unterlagen
  • Kontrollierte Kostenverteilung in der WEG durch transparente Leistungsbeschreibungen

Ein Projekt ohne Fachplanung spart kurzfristig Honorarkosten, erzeugt aber regelmäßig Folgekosten, die das Mehrfache des eingesparten Betrags ausmachen. Die Erfahrung zeigt: Leerrohre, die im Rohbau nicht verlegt wurden, kosten in der Nachrüstung ein Vielfaches. Und ein Förderantrag, der wegen fehlender Unterlagen abgelehnt wird, lässt sich nicht rückwirkend korrigieren.


Zukunftssichere Ladeinfrastruktur für Immobilien erfordert ein gemeinsames Gesamtkonzept aus Vorverkabelung, Lastmanagement und frühzeitigem Förderantrag, das rechtssicher in der WEG beschlossen wird.

ThemaDetails
Vorverkabelung als FundamentLeerrohre im Rohbau verlegen; nachträgliche Verlegung erhöht die Kosten erheblich.
Lastmanagement ist oft PflichtOhne Lastmanagement verweigern Netzbetreiber häufig die Freigabe für mehrere Ladepunkte.
Förderfristen 2026 beachtenProgramme laufen nach „first come, first serve“; Antrag parallel zur Fachplanung vorbereiten.
Fachplanung sichert FörderfähigkeitVollständige Leistungsverzeichnisse und Normkonformität sind Voraussetzung für Förderzusagen.
IET-Berlin als FachplanerIET-Berlin übernimmt Planung, Leistungsverzeichnis, Netzbetreiberkoordination und Abnahme aus einer Hand.

Was Planer aus der Praxis wissen sollten

Die größte Hürde in WEG-Projekten ist selten die Technik. Sie liegt in der Vorbereitung der Eigentümerversammlung. Wer die Beschlussvorlage klar strukturiert, Kosten transparent aufschlüsselt und Fördermöglichkeiten konkret benennt, erzielt in der Regel eine Zustimmung. Wer mit einer vagen Kostenschätzung und ohne Fachplanung in die Versammlung geht, scheitert.

Eine Lastgangmessung lohnt sich immer dann, wenn der Netzbetreiber Zweifel an der verfügbaren Anschlussleistung äußert oder wenn mehr als acht Ladepunkte geplant sind. Die Messung dauert in der Regel vier Wochen und liefert die Datenbasis für eine belastbare Lastmanagement-Dimensionierung.

Typische Umsetzungsdauer von der Bedarfserhebung bis zur Inbetriebnahme: vier bis sechs Monate bei reibungslosem Ablauf. Projekte mit Netzanschluss-Upgrade oder komplexer WEG-Struktur benötigen häufig acht bis zwölf Monate.

Häufig gewünschte Zusatzleistungen sind die PV-Anbindung für Eigenverbrauchsoptimierung, Batteriespeicher zur Lastspitzenglättung und ein Monitoring-Dashboard für Verwalter. Diese Komponenten lassen sich bei vorausschauender Planung ohne Mehraufwand integrieren, nachträglich aber nur mit erheblichem Aufwand.


IET-Berlin begleitet Ihr Ladeinfrastrukturprojekt von der Planung bis zur Abnahme

Wer ein Ladeinfrastrukturprojekt für eine Wohn- oder Gewerbeimmobilie plant, braucht mehr als einen Installateur. Er braucht einen Fachplaner, der Leistungsverzeichnisse erstellt, den Netzbetreiber koordiniert und die Förderfähigkeit von Anfang an sicherstellt.

IET-Berlin

IET-Berlin übernimmt genau diese Aufgaben: von der Beratung zur Ladeinfrastruktur über die Lastmanagement-Planung und Ausführungsplanung bis zur Bauüberwachung und Abnahmedokumentation. Das Leistungsangebot umfasst auch die PV-Beratung und die Integration von Energiemanagementsystemen. IET-Berlin ist in Berlin, Brandenburg und bundesweit tätig. Sprechen Sie uns an: Eine Angebotsanfrage für die Fachplanungsleistung oder ein erstes Beratungsgespräch ist der konkrete nächste Schritt. Dabei prüft IET-Berlin gemeinsam mit Ihnen, welche Elektrotechnik-Planungsleistungen für Ihr Projekt in Frage kommen und welche Förderprogramme aktuell offen sind.
