Trafohaus-Genehmigung in Deutschland: Baurecht und Netzbetreiber

Wer ein Trafohaus oder eine kundeneigene Transformatorenstation errichten will, braucht in Deutschland in der Regel zwei Freigaben. Die erste ist die baurechtliche Zulässigkeit, über die je nach Bundesland und Vorhaben die untere Bauaufsichtsbehörde entscheidet. Die zweite ist die technische Zustimmung des Netzbetreibers, ohne die die Station weder angeschlossen noch in Betrieb genommen werden darf. Viele Projekte geraten in Verzug, weil eine dieser beiden Freigaben zu spät oder unvollständig beantragt wird. Ob für Ihr Trafohaus eine Baugenehmigung erforderlich ist, welche Unterlagen der Netzbetreiber verlangt und in welcher Reihenfolge Bauherren, Architekten und Generalunternehmer vorgehen sollten, erläutert dieser Beitrag.

gutachter



IET-Berlin
Elektrotechnik sicher planen
IET-Berlin unterstützt elektrotechnische Projekte mit Planung, Genehmigung und Projektkoordination für Neubauten, Umbauten und Modernisierungen.

Leistungen ansehen

Kurz gesagt

  • Ein Trafohaus ist baurechtlich in aller Regel eine bauliche Anlage, häufig auch ein Gebäude. Ob ein Genehmigungsverfahren nötig ist, regelt die jeweilige Landesbauordnung.
  • Einige Länder stellen Anlagen der öffentlichen Elektrizitätsversorgung verfahrensfrei, in Bayern ausdrücklich einschließlich Trafo. Abstandsflächen, Brandschutz, Standsicherheit und Bauplanungsrecht gelten trotzdem.
  • Unabhängig vom Baurecht verlangt der Netzbetreiber für eine Mittelspannungsstation eine eigene Stationsgenehmigung nach seinen Technischen Anschlussbedingungen (TAB).
  • Vollständige Anschlussunterlagen sollten bei manchen Netzbetreibern mindestens zehn Wochen vor Bestellung der Komponenten oder Baubeginn vorliegen.
  • Vor der Inbetriebnahme stehen die schriftliche Benennung der verantwortlichen Elektrofachkraft und eine erfolgreiche technische Abnahme durch den Netzbetreiber.

Zwei Genehmigungsstränge, die getrennt geführt werden

In der Praxis wird der Begriff „Genehmigung“ für zwei grundverschiedene Vorgänge verwendet, was regelmäßig zu Missverständnissen zwischen Bauherren, Planern und ausführenden Unternehmen führt.

Der baurechtliche Strang betrifft die Frage, ob das Trafohaus als bauliche Anlage an dem vorgesehenen Standort errichtet werden darf. Maßgeblich sind das Bauplanungsrecht des Bundes (BauGB, BauNVO) und das Bauordnungsrecht des jeweiligen Landes. Zuständig ist die untere Bauaufsichtsbehörde der Stadt oder des Kreises.

Der netztechnische Strang betrifft die Frage, ob die Station so ausgelegt, ausgerüstet und errichtet wird, dass sie an das Mittelspannungsnetz angeschlossen werden darf. Hier entscheidet nicht eine Behörde, sondern der Verteilnetzbetreiber auf Grundlage seiner TAB Mittelspannung, die wiederum die VDE-AR-N 4110 konkretisieren.

Beide Stränge sind rechtlich unabhängig voneinander. Eine Baugenehmigung ersetzt keine Stationsgenehmigung des Netzbetreibers, und eine Zustimmung des Netzbetreibers ersetzt weder die baurechtliche Prüfung noch die Einhaltung öffentlich-rechtlicher Vorschriften. Wer nur einen Strang verfolgt, riskiert Baustopps, Nachforderungen oder eine verweigerte Inbetriebnahme. Für die Haftung ist dies erheblich: Der Bauherr trägt die Verantwortung dafür, dass die Anlage den öffentlich-rechtlichen Vorschriften entspricht, auch dann, wenn kein Genehmigungsverfahren durchgeführt wurde.

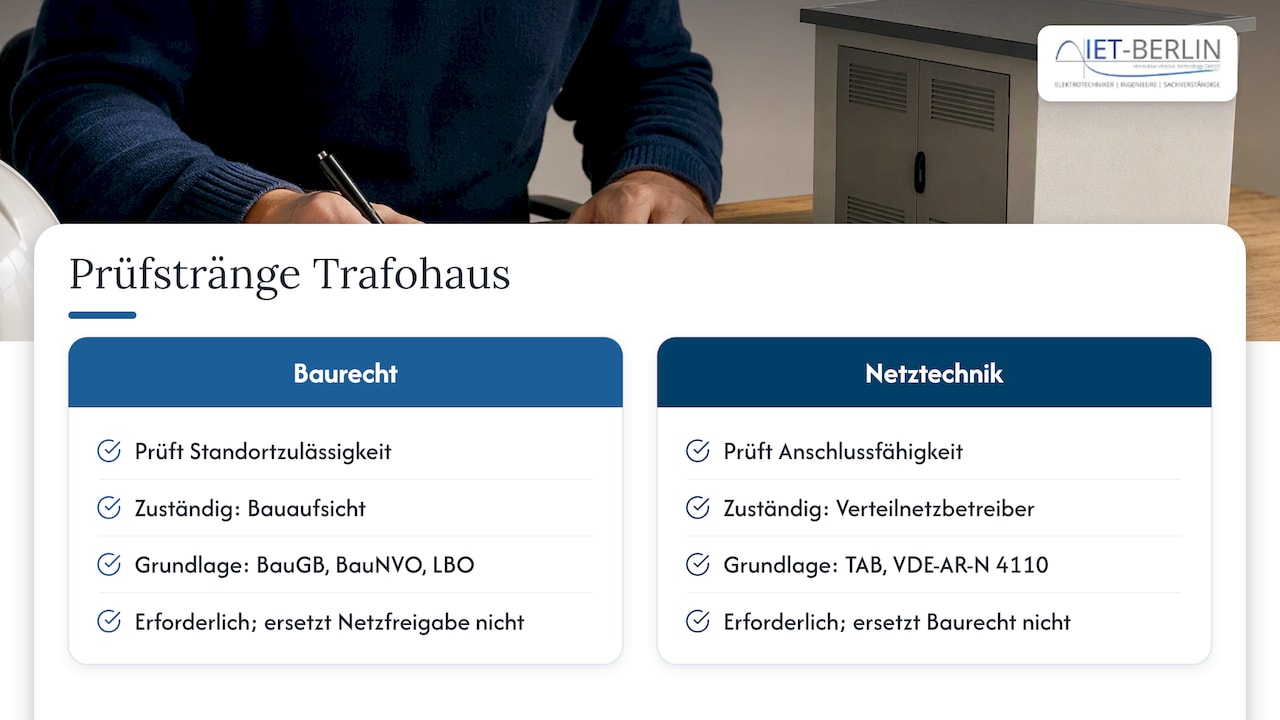

Zwei unabhängige Genehmigungsstränge für ein Trafohaus

Ist ein Trafohaus baurechtlich ein Gebäude?

Ein Trafohaus ist eine mit dem Erdboden verbundene, aus Bauprodukten hergestellte Anlage und damit eine bauliche Anlage im Sinne der Landesbauordnungen. Begehbare Stationen, die selbstständig benutzbar und überdeckt sind, erfüllen in der Regel auch den Gebäudebegriff. Das gilt für Betonfertigstationen ebenso wie für gemauerte Stationsgebäude. Kompaktstationen mit Bedienung von außen werden je nach Ausführung und Landesrecht unterschiedlich eingeordnet; die Einordnung sollte daher im Einzelfall früh mit der Bauaufsicht abgestimmt werden.

Ob für die Errichtung eine Baugenehmigung beantragt werden muss, hängt vom Landesrecht ab. Die Landesbauordnungen enthalten jeweils einen Katalog verfahrensfreier Bauvorhaben, in Berlin etwa § 61 der Bauordnung für Berlin. Viele Länder nehmen dort kleinere Anlagen der Versorgung mit Elektrizität bis zu bestimmten Grenzen von Höhe und Grundfläche vom Genehmigungsverfahren aus. Die genauen Schwellenwerte unterscheiden sich von Land zu Land und sind vor jeder Planung am aktuellen Gesetzestext zu prüfen.

Besonders weit geht Bayern: Dort sind Anlagen der öffentlichen Versorgung mit Wärme oder Elektrizität, die nach § 35 Abs. 1 Nr. 3 BauGB zulässig sind, einschließlich Trafo und Speicher verfahrensfrei. Diese Regelung betrifft jedoch die öffentliche Versorgung im Außenbereich. Eine kundeneigene Übergabestation auf einem Gewerbegrundstück fällt nicht automatisch darunter.

Verfahrensfrei bedeutet nicht regelfrei

Auch wenn kein Bauantrag gestellt werden muss, bleibt der Bauherr an das materielle Recht gebunden. Die Verfahrensfreiheit entbindet nicht von der Einhaltung öffentlich-rechtlicher Vorschriften, etwa zu Abstandsflächen, Standsicherheit, Brandschutz und Bauplanungsrecht. Steht ein verfahrensfreies Trafohaus unzulässig in der Abstandsfläche oder widerspricht es den Festsetzungen eines Bebauungsplans, kann die Bauaufsicht nachträglich einschreiten. Die Kosten eines Rückbaus oder einer Versetzung trägt dann der Bauherr.

Für Planer bedeutet das: Die baurechtliche Prüfung findet auch bei verfahrensfreien Vorhaben statt, nur eben in der eigenen Verantwortung statt durch die Behörde. Sie sollte dokumentiert werden.

Zuständige Behörden und maßgebliche Vorschriften

Das Bauordnungsrecht ist Landesrecht; die Bauaufsicht ist Teil des Ordnungsrechts und dient der Gefahrenabwehr. Zuständig sind die unteren Bauaufsichtsbehörden, in Mecklenburg-Vorpommern beispielsweise die Landräte sowie die Oberbürgermeister der kreisfreien und großen kreisangehörigen Städte. In Berlin liegt die Zuständigkeit bei den Bauaufsichtsämtern der Bezirke.

Das Bauplanungsrecht, insbesondere BauGB und BauNVO, legt über Flächennutzungs- und Bebauungspläne fest, wie Grundstücke genutzt werden dürfen. Für den Standort eines Trafohauses ist daher zuerst zu klären, ob ein Bebauungsplan Nebenanlagen, Versorgungsflächen oder Baugrenzen festsetzt.

RegelungsbereichMaßgebliche GrundlageZuständige StelleTypische Fragestellung
BauplanungsrechtBauGB, BauNVO, BebauungsplanGemeinde, untere BauaufsichtIst eine Versorgungsanlage an diesem Standort zulässig?
BauordnungsrechtLandesbauordnungUntere BauaufsichtsbehördeIst ein Verfahren nötig? Werden Abstandsflächen und Brandschutz eingehalten?
Immissionsschutz26. BImSchVImmissionsschutzbehörde des LandesWerden Grenzwerte für elektrische und magnetische Felder eingehalten?
NetzanschlussTAB Mittelspannung, VDE-AR-N 4110VerteilnetzbetreiberDarf die Station angeschlossen und in Betrieb genommen werden?
BetriebAnlagenbetreiberpflichten, VDE-NormenBetreiber, verantwortliche ElektrofachkraftWer trägt die Verantwortung für Schalthandlungen und Wartung?

Die Stationsgenehmigung des Netzbetreibers

Für jede kundeneigene Mittelspannungsstation verlangt der Netzbetreiber ein eigenes Prüfverfahren. Grundlage sind seine TAB Mittelspannung. Die BDEW-Musterwortlaute für die TAB Mittelspannung dienen der Harmonisierung der Anforderungen deutscher Netzbetreiber, unternehmensspezifische Ergänzungen sind jedoch zulässig. In Berlin gelten daher andere Detailanforderungen als etwa in Baden-Württemberg oder Schleswig-Holstein. Welche Anforderungen die TAB im Einzelnen an Planer stellen, haben wir in unserem Beitrag zu den Anforderungen der TAB Mittelspannung zusammengefasst.

Vor der Antragstellung sollte außerdem geklärt sein, ob es sich um eine Netzstation im Eigentum des Netzbetreibers oder um eine Kundenstation handelt. Davon hängen Eigentumsgrenze, Zuständigkeiten und Kostentragung ab. Die Unterschiede erläutert unser Beitrag Netzstation oder Kundenstation.

Welche Unterlagen der Netzbetreiber verlangt

Die Checklisten der Netzbetreiber sind nicht identisch, folgen aber einem ähnlichen Muster. Für einen Anschlussantrag sind nach der Checkliste eines süddeutschen Verteilnetzbetreibers unter anderem maßstäbliche Lagepläne, Übersichtsschaltpläne, Transformatordatenblätter und Nachweise der Kurzschlussfestigkeit vorzulegen. Typischerweise umfasst ein vollständiger Antrag:

  1. Lageplan im Maßstab mit Standort der Station, Zufahrt und Kabeltrasse
  2. Grundriss- und Schnittzeichnungen mit Lage der Zugangstüren und Zugang zur Schaltanlage
  3. Übersichtsschaltplan der Mittel- und Niederspannungsseite
  4. Datenblätter der Transformatoren und der Mittelspannungsschaltanlage
  5. Nachweise zur Kurzschlussfestigkeit und zum Schutz gegen Störlichtbögen
  6. Angaben zum Schutzkonzept und zur Messung
  7. Leistungsbedarf mit Gleichzeitigkeitsbetrachtung und gegebenenfalls Angaben zu Erzeugungsanlagen wie Photovoltaik

Der Netzanschlussprozess wird zunehmend digital geführt und verlangt strukturierte, vollständige Unterlagen. Was das für die Planung bedeutet, beschreibt unser Beitrag zum digitalen Netzanschlussprozess.

Fristen und Inbetriebnahme

Der Zeitbedarf wird häufig unterschätzt. Vollständige Unterlagen sollten dem Netzbetreiber nach der genannten Checkliste spätestens zehn Wochen vor Bestellung der Komponenten oder Baubeginn vorliegen. Wer Transformator und Schaltanlage bestellt, bevor die Zustimmung des Netzbetreibers vorliegt, trägt das Risiko, dass Komponenten nicht den TAB entsprechen und ausgetauscht werden müssen.

Am Ende des Verfahrens steht die Inbetriebnahme. Vor dieser muss nach den Mindestanforderungen eines norddeutschen Netzbetreibers die verantwortliche Elektrofachkraft schriftlich benannt und eine technische Abnahme durch den Netzbetreiber erfolgreich durchgeführt worden sein. Ohne benannte Elektrofachkraft wird keine Station unter Spannung gesetzt. Den übergeordneten Ablauf des Anschlussverfahrens erläutert unser Leitfaden zum Netzanschlussantrag Strom.

Standort, Abstände, Brandschutz und Zugang

Die Standortwahl entscheidet über die Genehmigungsfähigkeit auf beiden Strängen. Bei der Planung sind nach den Vorgaben der Netzbetreiber insbesondere der Zugang zur Schaltanlage, die Lage der Zugangstüren, die Kurzschlussfestigkeit und der Schutz vor Störlichtbögen zu berücksichtigen.

Abstandsflächen: Ob ein Trafohaus an die Grundstücksgrenze gestellt werden darf, richtet sich nach der Landesbauordnung. Einige Länder privilegieren kleinere Versorgungsgebäude, andere nicht. Grenznahe Standorte sind zudem ein häufiger Anlass für Nachbarbeschwerden und sollten daher baurechtlich sauber begründet sein.

Brandschutz: Bei Stationen in oder an Gebäuden sind die Anforderungen an Wände, Decken und Türen des Traforaums sowie die Ableitung von Druck im Störlichtbogenfall maßgeblich. Für ölgefüllte Transformatoren kommen Anforderungen an Auffangwannen und Gewässerschutz hinzu.

Zugang und Türen: Die Lage der Zugangstüren und der Zugang zur Schaltanlage müssen aus maßstäblichen Lage-, Grundriss- und Schnittzeichnungen hervorgehen. Der Netzbetreiber benötigt jederzeit einen gesicherten Zugang; die Türanforderungen im Einzelnen, etwa zu Schließsystem, Öffnungsrichtung und Kennzeichnung, ergeben sich aus den TAB des jeweiligen Netzbetreibers und den einschlägigen Errichtungsnormen. Zufahrten müssen so geplant werden, dass ein Transformatorwechsel mit Kran oder Tieflader möglich bleibt. Die raumweise Planung solcher Betriebsräume beschreibt unser Beitrag elektrische Räume planen.

Elektromagnetische Felder: Die 26. BImSchV enthält Anforderungen zum Schutz der Allgemeinheit und der Nachbarschaft; Anhang 1a nennt Grenzwerte für Niederfrequenzanlagen. Bei Errichtung oder wesentlicher Änderung sind die Felder zudem nach dem Stand der Technik zu minimieren (§ 4). Eine Anzeigepflicht gegenüber der Behörde besteht nach § 7 Abs. 2 der 26. BImSchV für Niederfrequenzanlagen ab 110 kV, und zwar mindestens zwei Wochen vor Inbetriebnahme. Übliche Mittelspannungsstationen mit 10 oder 20 kV liegen unterhalb dieser Schwelle, müssen die Grenzwerte aber dennoch einhalten. Bei Stationen neben Aufenthaltsräumen, Büros oder Wohnungen sollte die Feldminimierung daher bereits in der Entwurfsplanung nachgewiesen werden.

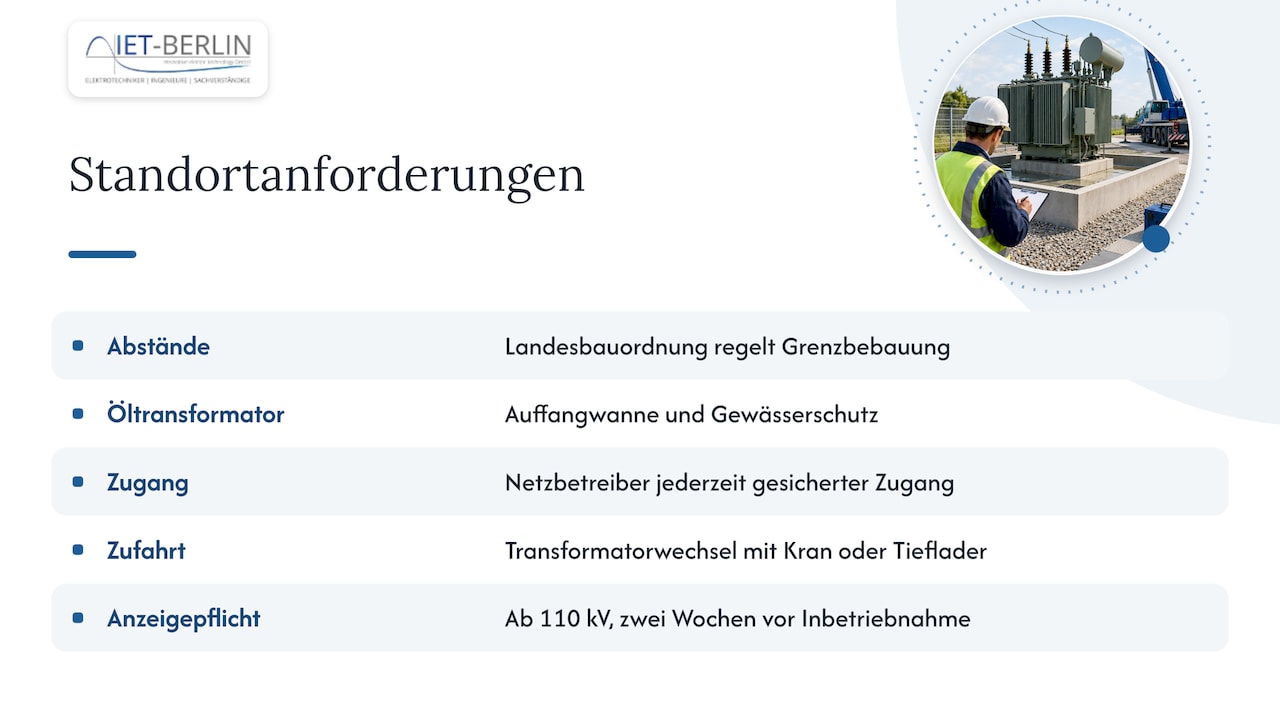

Standort, Abstände, Brandschutz und Zugang — overview diagram

Der Ablauf in sechs Schritten

Aus der Praxis hat sich folgende Reihenfolge bewährt, die beide Genehmigungsstränge zeitlich aufeinander abstimmt:

  1. Bedarfs- und Standortklärung: Leistungsbedarf, künftige Erweiterungen, Erzeugungsanlagen und Ladeinfrastruktur ermitteln; Standort, Zufahrt und Kabeltrasse festlegen.
  2. Netzanfrage: Beim Verteilnetzbetreiber die Anschlussmöglichkeit, den Netzverknüpfungspunkt und die Frage Netz- oder Kundenstation klären.
  3. Baurechtliche Prüfung: Bebauungsplan, Landesbauordnung und gegebenenfalls Verfahrensfreiheit prüfen; bei Unklarheiten eine Bauvoranfrage oder ein Beratungsgespräch bei der unteren Bauaufsicht nutzen.
  4. Bauantrag oder Dokumentation: Bei Genehmigungspflicht den Bauantrag mit den Bauvorlagen einreichen; bei Verfahrensfreiheit die Einhaltung der materiellen Vorschriften dokumentieren.
  5. Stationsgenehmigung: Die vollständigen Unterlagen nach Checkliste des Netzbetreibers einreichen, die Zustimmung abwarten und erst danach Komponenten bestellen.
  6. Errichtung, Abnahme und Inbetriebnahme: Erdungsanlage herstellen, Station aufstellen, verantwortliche Elektrofachkraft benennen, technische Abnahme durch den Netzbetreiber durchführen lassen.

Die Schritte 3 und 5 sollten parallel laufen, da Änderungen am Standort beide Verfahren betreffen. Eine vom Netzbetreiber verlangte Verschiebung der Tür oder der Zufahrt kann eine baurechtliche Neubewertung auslösen und umgekehrt.

Wovon die Kosten einer Trafostation abhängen

Verlässliche Pauschalpreise für eine Trafostation lassen sich nicht seriös nennen, weil die Gesamtkosten aus mehreren, stark projektabhängigen Positionen bestehen. Bei der Budgetierung sollten Bauherren folgende Kostenblöcke getrennt betrachten:

  • Station und Komponenten: Stationsgebäude oder Kompaktstation, Transformator, Mittelspannungsschaltanlage, Niederspannungsverteilung, Schutz- und Messtechnik. Leistung und Ausführung, etwa SF6-freie Schaltanlagen, beeinflussen den Preis erheblich.
  • Bau und Montage: Erdarbeiten, Fundament oder Baugrube, Erdungsanlage, Transport und Kraneinsatz, Kabeltrasse zum Netzverknüpfungspunkt.
  • Netzbetreiberkosten: Netzanschlusskosten und gegebenenfalls ein Baukostenzuschuss nach den Preisblättern des jeweiligen Netzbetreibers sowie Kosten für Abnahme und Inbetriebsetzung.
  • Genehmigung und Planung: Gebühren der Bauaufsicht bei genehmigungspflichtigen Vorhaben, Fachplanung, Nachweise und Gutachten.
  • Betrieb: Wartung, wiederkehrende Prüfungen und die Stellung der verantwortlichen Elektrofachkraft über die gesamte Nutzungsdauer.

Die größten Kostenrisiken entstehen erfahrungsgemäß nicht bei den Komponenten, sondern durch Umplanungen: ein Standort, der nachträglich verlegt werden muss, eine Schaltanlage, die nicht den TAB entspricht, oder ein Anschlusstermin, der sich wegen unvollständiger Unterlagen verschiebt.

Unsere Sicht als Fachplaner

In unserer Projektarbeit in Berlin, Brandenburg und bundesweit sehen wir, dass die Genehmigung eines Trafohauses selten an einer einzelnen Vorschrift scheitert. Verzögerungen entstehen fast immer an den Schnittstellen: zwischen Architekt und Netzbetreiber, zwischen Bauaufsicht und TGA-Planung, zwischen Bestellung und Zustimmung. Wir empfehlen deshalb, die Station nicht als Nebenanlage zu behandeln, die am Ende des Projekts „noch dazukommt“, sondern als eigenständiges Bauteil, das bereits in der Grundlagenermittlung und Vorplanung festgelegt wird.

Wer früh den Leistungsbedarf einschließlich Photovoltaik und Ladeinfrastruktur realistisch ermittelt, vermeidet eine zu klein dimensionierte Station, die wenige Jahre später erneut genehmigt werden muss. Und wer die Unterlagen für den Netzbetreiber so strukturiert, dass sie zugleich als Grundlage der baurechtlichen Prüfung dienen, erspart sich doppelte Arbeit und widersprüchliche Pläne. Unsere Aufgabe sehen wir darin, beide Verfahren zu koordinieren, damit Bauherren eine Station erhalten, die genehmigungsfähig, anschlussfähig und zukunftssicher ist.

— Alexander Blau

Genehmigungsplanung für Ihre Trafostation

IET-Berlin übernimmt die elektrotechnische Fachplanung für Transformatorenstationen von der Grundlagenermittlung über die Genehmigungsplanung bis zur Ausführungsplanung und Bauüberwachung. Dazu gehören die Erstellung der technischen Pläne und Nachweise, die Abstimmung mit Netzbetreibern und Behörden sowie die Koordination mit den ausführenden Unternehmen. Sprechen Sie uns an, bevor Standort und Komponenten festgelegt sind; in dieser Phase lassen sich die meisten Genehmigungsrisiken mit geringem Aufwand ausräumen. Den Einstieg bildet in der Regel die Grundlagenermittlung.

Häufige Fragen

Braucht ein Trafohaus immer eine Baugenehmigung?

Nein. Ob ein Genehmigungsverfahren erforderlich ist, regelt die jeweilige Landesbauordnung, und manche Länder stellen bestimmte Versorgungsanlagen verfahrensfrei. Die materiellen Anforderungen an Abstandsflächen, Brandschutz, Standsicherheit und Bauplanungsrecht gelten jedoch in jedem Fall.

Ersetzt die Zustimmung des Netzbetreibers die Baugenehmigung?

Nein. Die Stationsgenehmigung des Netzbetreibers prüft ausschließlich die netztechnische Anschlussfähigkeit nach dessen TAB. Die baurechtliche Zulässigkeit bleibt davon unberührt und muss gesondert geklärt werden.

Wie früh sollten die Unterlagen beim Netzbetreiber eingereicht werden?

Manche Netzbetreiber verlangen vollständige Unterlagen spätestens zehn Wochen vor Bestellung der Komponenten oder Baubeginn. Da die Fristen je Netzbetreiber abweichen, sollten Sie die aktuelle Checkliste Ihres Netzbetreibers zu Projektbeginn anfordern.

Muss eine Trafostation bei der Behörde angezeigt werden?

Eine Anzeigepflicht nach § 7 Abs. 2 der 26. BImSchV besteht für Niederfrequenzanlagen ab 110 kV. Übliche Mittelspannungsstationen liegen darunter, müssen die Grenzwerte für elektrische und magnetische Felder aber dennoch einhalten.

Wer darf eine Trafostation in Betrieb nehmen?

Vor der Inbetriebnahme muss eine verantwortliche Elektrofachkraft schriftlich benannt werden, und der Netzbetreiber muss die technische Abnahme erfolgreich durchgeführt haben. Erst danach wird die Station unter Spannung gesetzt.
