Lastmanagement für Ladestationen im Gebäude: Planung, Pflichten, Praxis

Ja: Mit Lastmanagement betreiben Sie mehrere Ladestationen im Gebäude netzverträglich, sicher und ohne teure Lastspitzen. Rechtlich greifen dabei §14a EnWG, die Meldepflicht nach §19 NAV und die Hinweise des VDE FNN. Entscheidend sind früh Bedarfsermittlung, Netzabklärung und die Einbindung eines Energiemanagementsystems.

gutachter



Kurz gesagt:

  • Melden Sie jede Ladeeinrichtung dem Netzbetreiber; Anlagen über 11 kW benötigen zusätzlich eine Genehmigung, zu der der Netzbetreiber binnen zwei Monaten Stellung nehmen muss.
  • Messen Sie zuerst den Lastgang und klären Sie den Netzanschluss, bevor Sie Hardware bestellen; die Rückmeldung des Netzbetreibers beeinflusst den Zeitplan.
  • Im Mehrparteienhaus senkt ein gemeinsamer Betreiber mit zentralem Energiemanagementsystem den Abstimmungsaufwand; einzelne Betreiber vervielfachen Messstellen, Meldungen und den Platzbedarf im Zählerschrank.
  • Ein dynamisches System verteilt freie Gebäudeleistung nach aktuellem Bedarf; mit Photovoltaik und Speicher steigt der Eigenverbrauch, während netzorientierte Steuerung reduzierte Netzentgelte ermöglicht.

IET-Berlin
Ladeinfrastruktur vorausschauend planen
IET-Berlin unterstützt Sie bei der elektrotechnischen Planung sowie bei Beratung zu Energiemanagement und Ladeinfrastruktur für Ihr Gebäude.

Was ist Lastmanagement und worin unterscheiden sich statische und dynamische Systeme?

Lastmanagement verteilt die verfügbare Anschlussleistung gezielt auf mehrere Ladepunkte, statt jede Wallbox mit voller Leistung ans Netz zu hängen. Ein einfaches Leistungslimit kappt nur die Summe. Echtes Lastmanagement entscheidet, wer wann wie viel bekommt.

  • Statisch: Ein fester Leistungswert wird gleichmäßig oder nach festen Quoten aufgeteilt. Einfach umzusetzen, aber Reserven bleiben ungenutzt.
  • Dynamisch: Die Verteilung folgt dem aktuellen Bedarf, der Priorität einzelner Fahrzeuge und der freien Gebäudeleistung.
  • Direktansteuerung: Einzelne Anlagen werden über eine Steuerbox gedimmt. Das genügt bei wenigen Ladepunkten.
  • Zentrales EMS: Ein Energiemanagementsystem bündelt alle Verbraucher und steuert sie koordiniert. Bei mehreren steuerbaren Verbrauchseinrichtungen hinter einem Anschluss empfiehlt auch die Bundesnetzagentur ein solches System.

Mehr zur Technik finden Sie in unserem Beitrag zu Lastmanagementsystemen für Ladeinfrastrukturen.

Welche Vorteile bringt Lastmanagement für Kosten, Netz und Photovoltaik?

Der größte Hebel ist die Vermeidung von Lastspitzen. Wer die gleichzeitige Leistung begrenzt, hält den Netzanschluss klein und vermeidet teure Leistungspreise. Zusätzliche Ladepunkte lassen sich oft ohne sofortige Netzverstärkung realisieren.

  • Netzorientierte Steuerung nach §14a EnWG wird mit reduzierten Netzentgelten honoriert, die Mindestleistung bleibt garantiert.
  • Nachts ungenutzte Anschlusskapazität lässt sich für das Laden verwenden.
  • Mit Photovoltaik und Speicher steigt der Eigenverbrauch.
  • Betriebswirtschaftlich stehen Investition in Steuerung und Messtechnik gegen laufend sinkende Strom- und Netzkosten.

Das Fraunhofer ISE empfiehlt für Flottenstandorte die Kombination aus PV, Speicher und Energiemanagement, die laut Studie die Stromkosten bei E‑LKW‑Flotten senken kann. Für Ihr Gebäude gilt das Prinzip sinngemäß, die Größenordnung hängt vom Lastprofil ab.

Welche rechtlichen und anschlusstechnischen Pflichten gelten?

Jede Ladeeinrichtung ist dem Netzbetreiber zu melden. §19 NAV verlangt zudem eine Genehmigung bei mehr als 11 kW (rund 12 kVA); der Netzbetreiber muss sich innerhalb von zwei Monaten äußern.

  • Steuerbare Verbrauchseinrichtungen können bei akuter Netzüberlastung gedimmt werden.
  • Beim Dimmen ist die garantierte Mindestbezugsleistung zu berücksichtigen.
  • Für Neubauten und umfassende Sanierungen verlangt §10 GEIG Leitungsinfrastruktur beziehungsweise Leerrohre für Stellplätze, mit festgelegten Schwellenwerten und Ausnahmen.
  • Mess- und Steuertechnik müssen mit Netzbetreiber und Messstellenbetreiber abgestimmt werden.

Profi-Tipp: Klären Sie Meldung und Genehmigung vor der Bestellung der Hardware, denn die Rückmeldung des Netzbetreibers beeinflusst Ihren Zeitplan.

Die regulatorische Einordnung für Neuanlagen vertiefen wir unter §14 EnWG in Neuanlagen.

Wie gehen Sie bei Planung und Umsetzung Schritt für Schritt vor?

Reihenfolge ist hier alles. Wer erst Hardware wählt und dann rechnet, plant oft zu groß oder zu knapp.

  1. Bedarf ermitteln: Nutzerprofile, erwartete Spitzenzeiten und Ladeleistung je Stellplatz.
  2. Lastgang messen und mit der Netzanschlussleistung vergleichen, am besten über eine Lastgangstudie.
  3. Netzverstärkung gegen EMS abwägen und den Netzbetreiber früh einbinden.
  4. Betreibermodell festlegen: ein gemeinsamer Betreiber oder mehrere einzelne in Mehrparteienhäusern.
  5. Ausschreibung formulieren: Steuerbarkeit nach §14a EnWG, iMSys‑Spezifikation, Erweiterungsreserve und Lieferzeitplan.

Wie sieht die technische Architektur mit EMS, iMSys und Steuerbox aus?

Das EMS priorisiert Ladepunkte, verteilt die Leistung, bindet PV und Batterie ein und liefert Auswertungen. Es sitzt zwischen Ladeinfrastruktur, Gebäudetechnik und Netz.

  • Wichtige Schnittstellen: intelligentes Messsystem (iMSys), FNN‑Steuerbox, Ethernet oder WLAN sowie die Kommunikation zum Netzbetreiber.
  • Die beiden Fälle des VDE FNN unterscheiden sich in Installation, Messstellenzahl und Platzbedarf im Zählerschrank; je mehr Betreiber, desto mehr Messtechnik.
  • Skalierbar wird das System durch Leerrohre, Platzreserven im Verteiler und ein EMS mit offenen Schnittstellen.

Profi-Tipp: Planen Sie Reserveplätze im Zählerschrank und freie Ports im EMS ein; Nachrüsten kostet später ein Vielfaches.

Einen Überblick liefert unsere Seite zu Energiemanagementsystemen.

Welche Praxis-Tipps und Wirtschaftlichkeitshebel zählen?

  • Die Kombination aus PV, Speicher und Lademanagement senkt laut Fraunhofer ISE die Energiekosten bei Flotten spürbar.
  • Der VDE FNN beschreibt die Bündelung unter einem gemeinsamen Betreiber als bevorzugte Lösung, weil sie Komplexität senkt und die Anschlussleistung besser nutzt.
  • Leitfäden der Nationalen Leitstelle Ladeinfrastruktur raten zu früher Netzabklärung und zur Aufnahme der Steuerbarkeit in Leistungsverzeichnisse.
  • Komponenten und Messsysteme früh bestellen, die Lieferzeiten sind lang.

Wie bündeln Sie Ladepunkte im Mehrparteienhaus?

Im Mehrparteienhaus konkurrieren viele Parteien um einen Anschluss. Der VDE FNN empfiehlt in seinem Hinweis zur netzorientierten Steuerung, alle Ladepunkte unter einem gemeinsamen Energiemanagementsystem zu bündeln. Das vereinfacht die Umsetzung der Steuerung nach §14a EnWG und macht die Netzanschlusskapazität besser nutzbar.

Zwei Betriebsformen stehen sich gegenüber. Beim gemeinsamen Betreiber (Fall 2) betreibt eine Instanz, etwa die Eigentümergemeinschaft oder ein beauftragter Dienstleister, alle Ladepunkte. Technisch und wirtschaftlich gilt das als vorteilhaft: ein EMS, eine Schnittstelle zum Netzbetreiber, eine zentrale Abrechnung. Beim Modell mit einzelnen Betreibern (Fall 1) steuert jede Partei ihre Wallbox selbst. Das wirkt unkompliziert, vervielfacht aber Messstellen, Meldungen und den Abstimmungsaufwand im Zählerschrank.

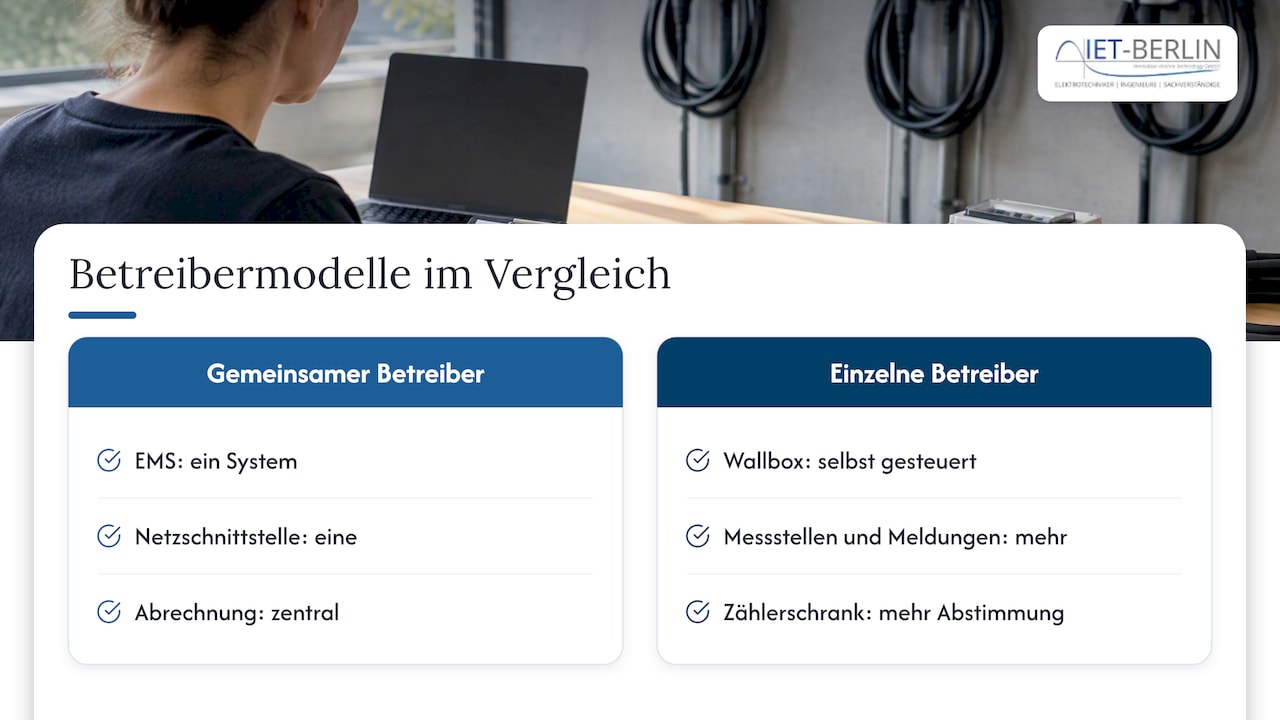

Vergleich zentraler und individueller Betreiber von Ladepunkten

Für Bauherren heißt das: Entscheiden Sie das Betreibermodell, bevor die Elektroplanung festgeschrieben wird. Es bestimmt Verteilerstruktur, Zählerkonzept und Platzbedarf. Eine Eigentümerversammlung, die erst nach der Installation Klarheit schafft, zwingt zu teuren Umbauten.

Hilfreiche Hintergründe zu Kosten und Zuschüssen bietet unser Praxis‑Check zur Ladeinfrastruktur im Mehrfamilienhaus. Auch die Gestaltung der Stellplätze und die Nutzerführung gehören zum Konzept; Anregungen zur Aufenthaltsqualität liefert etwa dieser Beitrag zur Beleuchtung im Büro.

Wie gelingen Betrieb, Monitoring, Wartung und Abrechnung?

Mit der Inbetriebnahme beginnt die eigentliche Arbeit. Ein Lastmanagement, das niemand überwacht, driftet: Firmware veraltet, Prioritäten passen nicht mehr zur Nutzung, Fehler bleiben unbemerkt.

Planen Sie deshalb ein laufendes Monitoring ein. Das EMS sollte Lastverläufe, Ladevorgänge, Störungen und Dimm‑Ereignisse protokollieren. Auswertungen zeigen, ob die Anschlussleistung tatsächlich ausreicht oder ob sich Spitzen häufen, und liefern die Datengrundlage für Erweiterungen.

Bei der Wartung gelten die üblichen Prüffristen elektrischer Anlagen. Hinzu kommen regelmäßige Software‑Updates und die Kontrolle der Kommunikationswege zwischen EMS, Wallboxen und Messsystem. Legen Sie in der Ausschreibung fest, wer dafür verantwortlich ist, und vereinbaren Sie Reaktionszeiten.

Organisatorisch müssen Sie klären:

  • wer Betreiber ist und gegenüber dem Netzbetreiber auftritt,
  • wie Strom je Nutzer erfasst und abgerechnet wird,
  • wer Störungen entgegennimmt und behebt,
  • wie Nutzerwechsel und neue Ladepunkte verwaltet werden.

Ein Betreiber mit klarer Zuständigkeit spart Reibung. Bei Mietobjekten und Eigentümergemeinschaften lohnt sich eine schriftliche Betriebsordnung, die Nutzungsrechte, Priorisierung und Kostenverteilung regelt.

Wie wählen und dimensionieren Sie Lastmanagementhardware?

Beginnen Sie nicht beim Produkt, sondern bei der Leistungsbilanz. Aus Lastgang, Anschlussleistung und geplanter Ausbaustufe ergibt sich, wie viel Leistung für das Laden verfügbar ist. Erst daraus folgt die Dimensionierung.

Prüfen Sie bei der Auswahl vor allem diese Punkte:

  • Schnittstellen: Das EMS muss mit den gewählten Wallboxen und dem iMSys kommunizieren, idealerweise über offene Standards, damit Sie nicht an einen Hersteller gebunden sind.
  • Steuerbarkeit: Die Anforderungen aus §14a EnWG, also Dimmbarkeit und Mindestbezugsleistung, müssen nachweisbar erfüllt sein.
  • Erweiterbarkeit: Zusätzliche Ladepunkte sollten ohne Austausch der Zentrale möglich sein.
  • Messgenauigkeit: Für eine nachvollziehbare Abrechnung sollte die passende Messtechnik geprüft werden.
  • Platzbedarf: Zählerschrank und Verteiler brauchen Reserve für Steuer‑ und Messtechnik.

Rechnen Sie nie mit dem Dauerbetrieb aller Ladepunkte bei voller Leistung. Ein Gleichzeitigkeitsfaktor, abgeleitet aus den Nutzerprofilen, verhindert Überdimensionierung. Halten Sie ihn bewusst konservativ, damit die Anlage mit wachsender Elektrifizierung Schritt hält.

Die Auswahl gehört in ein sauberes Leistungsverzeichnis. Das verhindert, dass nachträglich Zusatzkosten für fehlende Funktionen entstehen.

Welche Praxisbeispiele gibt es in verschiedenen Gebäudetypen?

Je nach Gebäudetyp verschieben sich die Schwerpunkte.

Mehrfamilienhaus: Viele Parteien, ein Anschluss. Ein gemeinsames EMS mit einem Betreiber verteilt die Leistung und hält die Abrechnung transparent. Wichtig sind Leerrohre für späteren Ausbau und klare Regeln zur Priorisierung.

Bürogebäude: Mitarbeiter laden tagsüber, oft gleichzeitig am Vormittag. Hier hilft dynamisches Lastmanagement, das die Ladeleistung an die übrige Gebäudelast anpasst und PV‑Erträge der Dachanlage nutzt. Dienstwagen und Besucherstellplätze erhalten unterschiedliche Prioritäten.

Gewerbe und Logistik: Flotten laden planbar, häufig nachts im Depot. Die Leitfäden der Nationalen Leitstelle zeigen, dass nachts oft freie Anschlusskapazität besteht. Eine geplante Ladesteuerung macht sie nutzbar und vermeidet den Netzausbau. Die Grundlagen zur Planung für Unternehmen haben wir in diesem Beitrag zusammengefasst.

Neubau: Hier lässt sich alles von Beginn an richtig anlegen. Das GEIG verlangt Leitungsinfrastruktur für Stellplätze; wer zugleich Platz für Zähler und EMS vorsieht, spart spätere Eingriffe. Was das für Ihr Projekt bedeutet, beschreiben wir unter Ladeinfrastruktur für Neubauten.

Gemeinsam ist allen Typen: Je früher das Lastmanagement ins Energiekonzept einfließt, desto geringer sind Änderungsaufwand und Kosten.

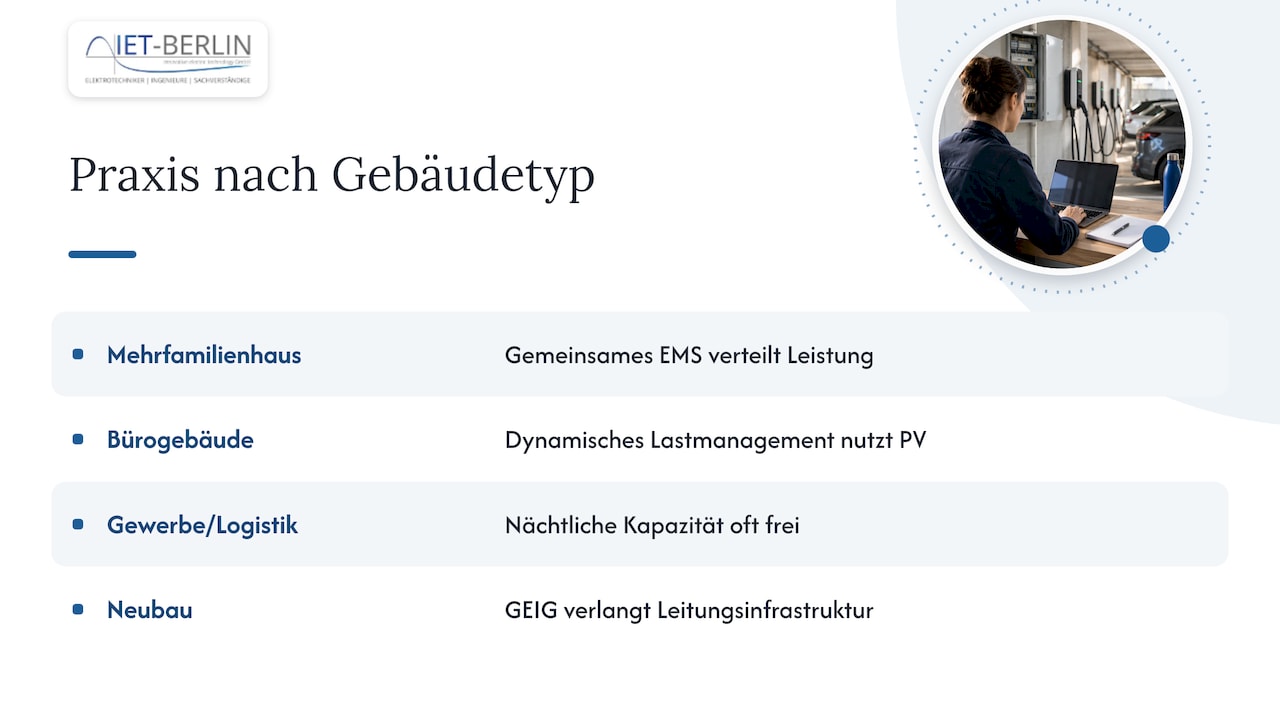

Welche Praxisbeispiele gibt es in verschiedenen Gebäudetypen? — overview diagram

Welche Finanzierungs- und Fördermöglichkeiten gibt es?

Förderprogramme für Ladeinfrastruktur ändern sich häufig, teils mit kurzen Antragsfenstern und wechselnden Bedingungen. Verbindliche Aussagen zu Förderhöhen und Fristen können wir hier deshalb nicht treffen. Prüfen Sie den aktuellen Stand vor jeder Entscheidung bei den zuständigen Stellen und stellen Sie Förderanträge in der Regel vor Beginn der Maßnahme.

Unabhängig von Zuschüssen gibt es wirtschaftliche Hebel, die direkt im Betrieb wirken:

  • Reduzierte Netzentgelte bei netzorientierter Steuerung nach §14a EnWG, wie das dena‑Faktenblatt beschreibt.
  • Vermiedene Netzverstärkung, weil das Lastmanagement die vorhandene Anschlussleistung besser nutzt.
  • Höherer Eigenverbrauch bei Kombination mit Photovoltaik und Speicher.
  • Zusätzliche Erlöse durch Flexibilität: Das BungEES‑Projekt des Fraunhofer ISI zeigt, dass sich durch verschiebbare Lasten wirtschaftliche Potenziale aus Netzdienstleistungen erschließen lassen.

Für die Finanzierungsplanung gilt: Bewerten Sie Investition und Betriebskosten über die Nutzungsdauer. Ein Lastgangnachweis und ein belastbares Energiekonzept erleichtern auch Gespräche mit Banken und Fördergebern. Die Grundlagen dazu finden Sie unter Was ist ein Energiekonzept?.

Warum senkt fachkundige Elektrotechnikplanung das Projektrisiko?

Lastmanagement ist kein Zubehör, das man am Ende anschraubt. Es entscheidet über Anschlussgröße, Zählerkonzept und Platzbedarf, also über Dinge, die nach dem Rohbau kaum noch zu ändern sind. Wer es in der Grundlagenermittlung mitdenkt, spart sich spätere Nachträge. Die Planung nach Leistungsphasen sorgt dafür, dass Netzbetreiber und Messstellenbetreiber rechtzeitig eingebunden sind und Fristen des §19 NAV nicht zum Bauzeitrisiko werden. Unsere Empfehlung: Behandeln Sie Lastmanagement als festen Bestandteil des Energiekonzepts.

— Alexander Blau

Wie unterstützen wir Sie bei Lastmanagement und Ladeinfrastruktur?

IET-Berlin

Wir begleiten Ihr Projekt von der Grundlagenermittlung bis zur Objektbetreuung: mit Vor‑, Entwurfs‑ und Ausführungsplanung, Beratung zu Energiemanagement und Photovoltaik sowie Beratung zur Ladeinfrastruktur. Wir erstellen Leistungsverzeichnisse und überwachen die Umsetzung auf der Baustelle. Fragen Sie uns nach einem Projektgespräch.

FAQ

Was kostet ein dynamisches Lastmanagement?

Die Kosten hängen von Zahl der Ladepunkte, Anschlusssituation und Systemumfang ab. Eine pauschale Summe wäre unseriös; belastbar wird sie erst nach Bedarfsermittlung und Lastgangmessung.

Für wen gilt das GEIG?

Das GEIG betrifft Neubauten und umfassende Sanierungen und verlangt Leitungsinfrastruktur beziehungsweise Leerrohre für Stellplätze. Schwellenwerte und Ausnahmen regelt §10 GEIG.

Wie kann ich Ladeinfrastruktur planen?

Beginnen Sie mit Bedarf und Lastgang, klären Sie den Netzanschluss mit dem Netzbetreiber und entscheiden Sie dann über EMS, Betreibermodell und Ausschreibung. Der Ablauf steht im Abschnitt zu den Planungsschritten.

Sind Wallboxen Pflicht?

Eine allgemeine Pflicht zur Wallbox besteht nicht, wohl aber Vorgaben zur Leitungsinfrastruktur im Neubau nach GEIG. Wallboxen sind außerdem meldepflichtig, bei entsprechender Leistung zusätzlich genehmigungspflichtig.
